各位老师、同学:
为全面优化师生学习、生活和工作环境,在学校党委和行政的部署下,暑期实施了34个基建项目,数量创历史新高!现有28项已竣工并顺利通过验收,竣工率82%。
竣工的28个基建项目,共完成11栋学生宿舍楼的翻新,涉及1373间宿舍、6060个床位,新增学生床位308个;改造了学生饭堂、学生活动中心、翻新了校医院、体育馆;修缮了4条校道、4个校门岗以及校围墙;改善了校行政楼、8个学院办公室、5个实验室的办公和科研条件;新建饶彰风同志生平事迹陈列馆、改造4个文化广场。具体如下:
一、白云山校区8-11栋学生宿舍改造
开工日期:2025年2月14日
竣工日期:2025年8月31日

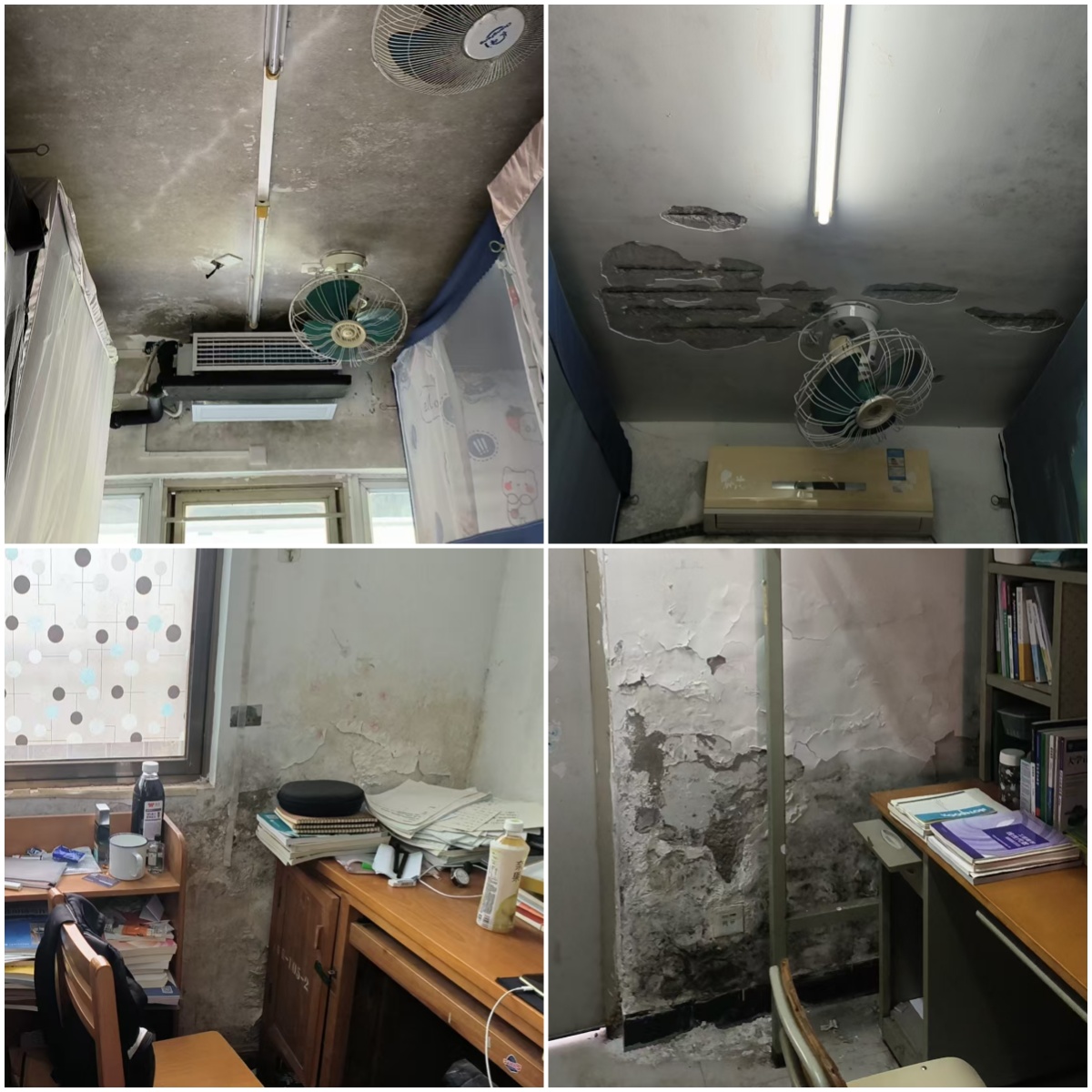

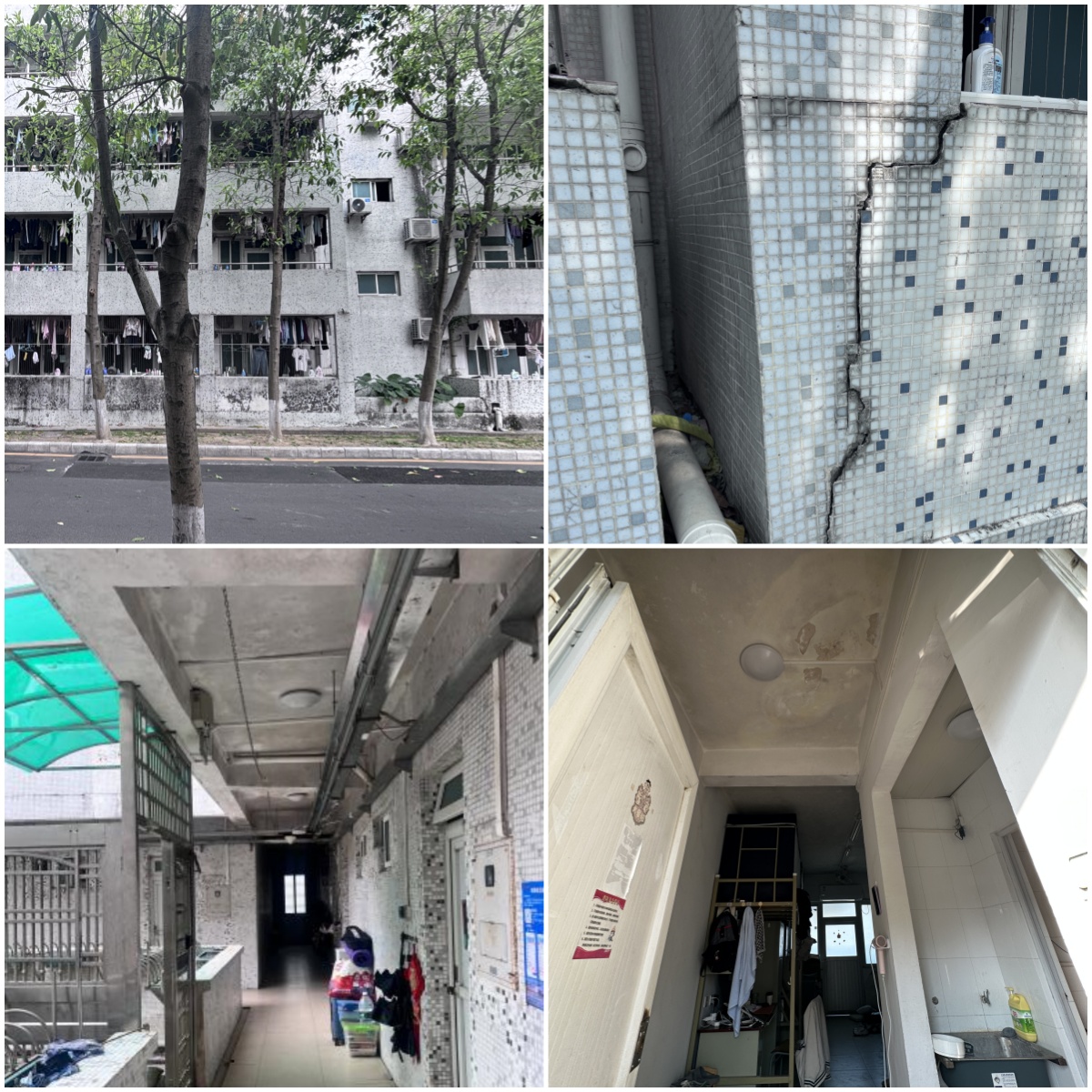

建设内容:项目为建于80、90年代8、9、10、11栋老学生宿舍楼“穿墙戴帽”,加装阳台和独立卫生间,工程量大、技术难度高,堪称基建的“心脏搭桥术”。项目同时对宿舍内部和公共区域的墙面发霉、开裂、渗水等进行修缮,惠及学生床位1285个。该项目自今年2月份启动以来,充分利用寒假、清明、“五一”和周末等节假日,日夜赶工、争分夺秒,如期完成了既定建设目标。除个别房间不具备改造条件外,项目解决了白云山校区部分本科生宿舍没有独立阳台与洗手间的“硬伤”, 从此洗漱不排队,极大地提升学生居住的舒适感。

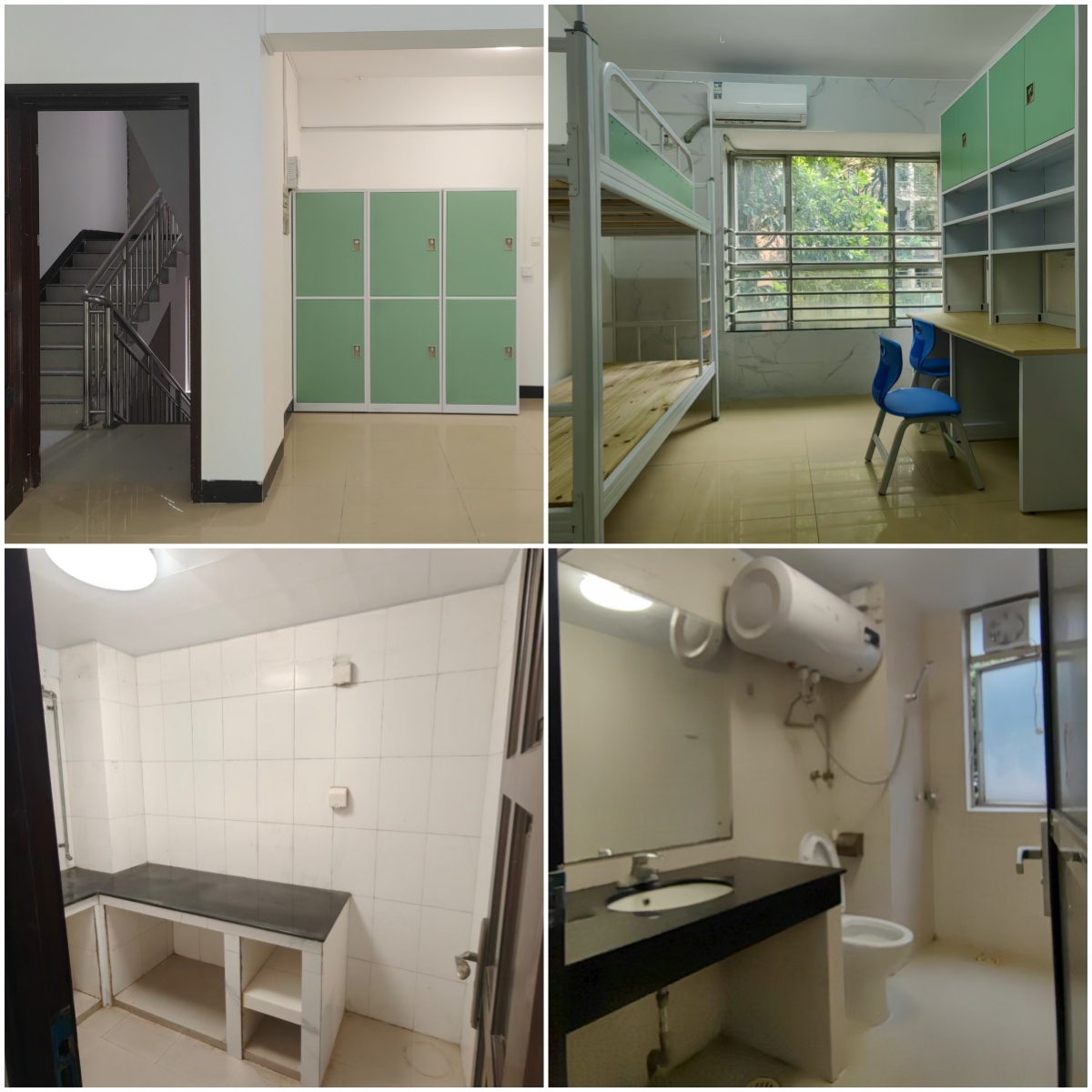

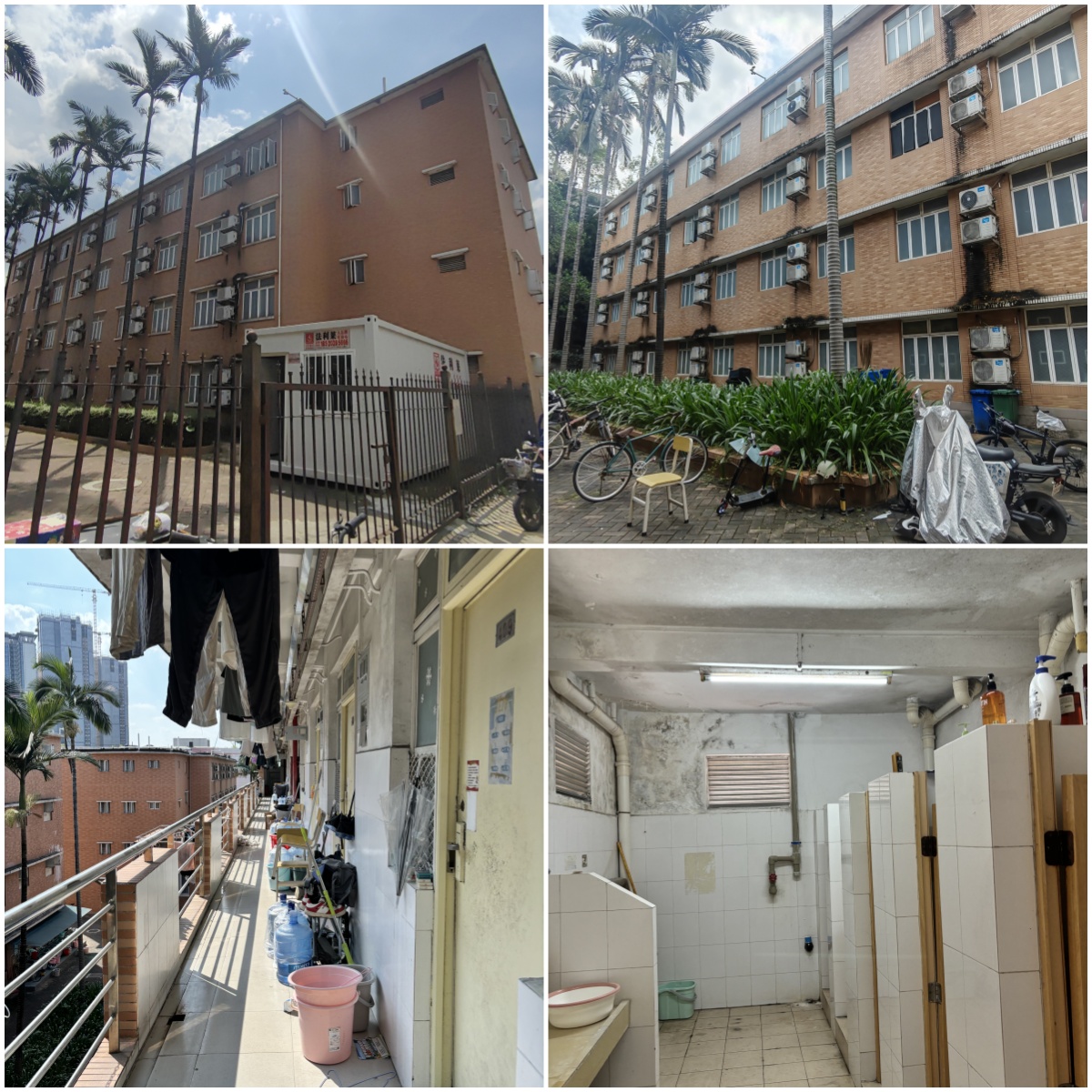

8-11栋宿舍原貌

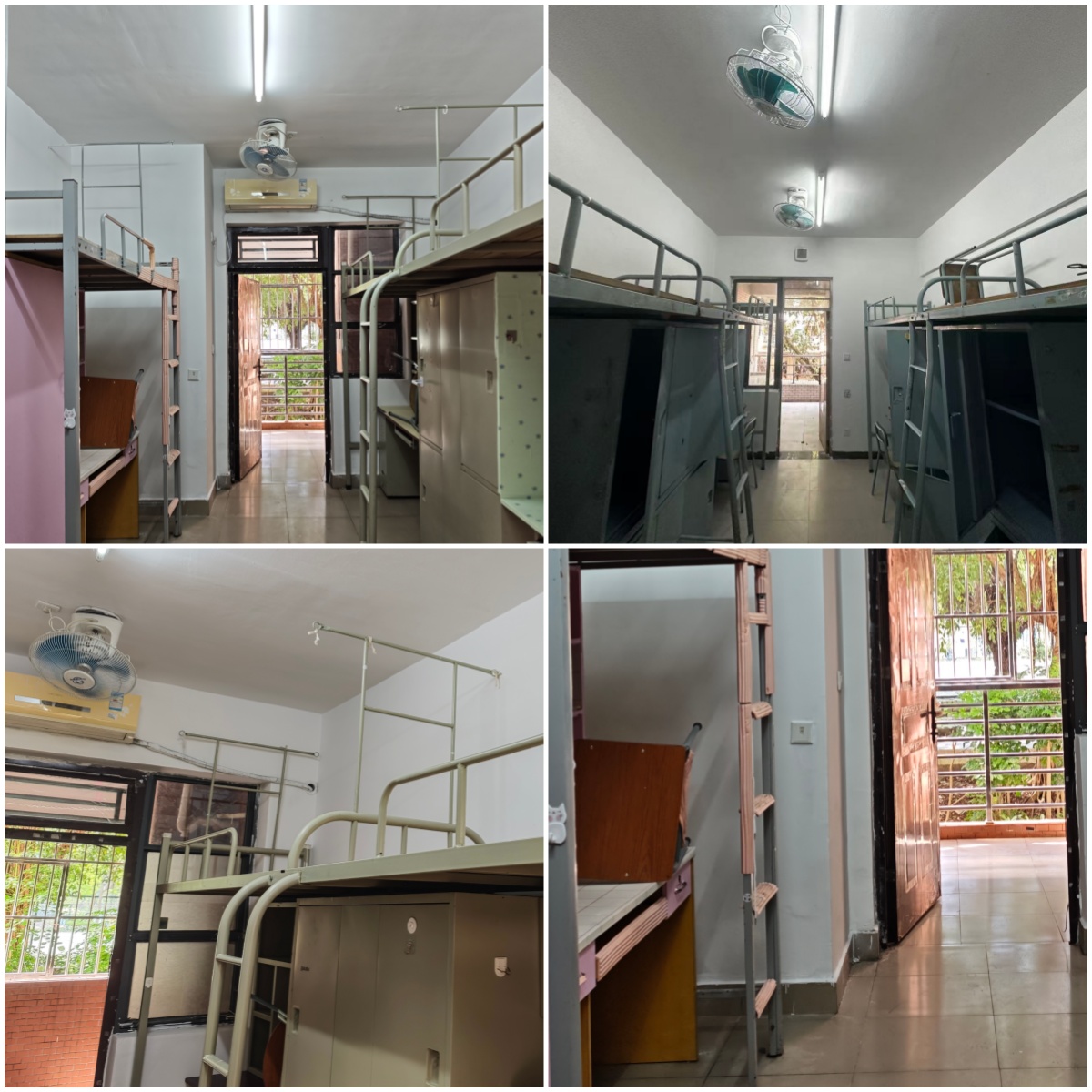

8-11栋宿舍现状
二、白云山校区学生宿舍15栋翻新
开工日期:2025年7月21日
竣工日期:2025年8月31日
建设内容:项目对首层部分宿舍开裂墙体进行拆除重建,对房间内部及公区走廊进行修缮与翻新,宿舍外立面涂料重做。项目惠及床位890个,消除宿舍的安全隐患,改善宿舍的内外部环境。

15栋宿舍原貌
15栋宿舍现状
三、白云山校区云山公寓宿舍改造
开工日期:2025年7月11日
竣工日期:2025年8月31日

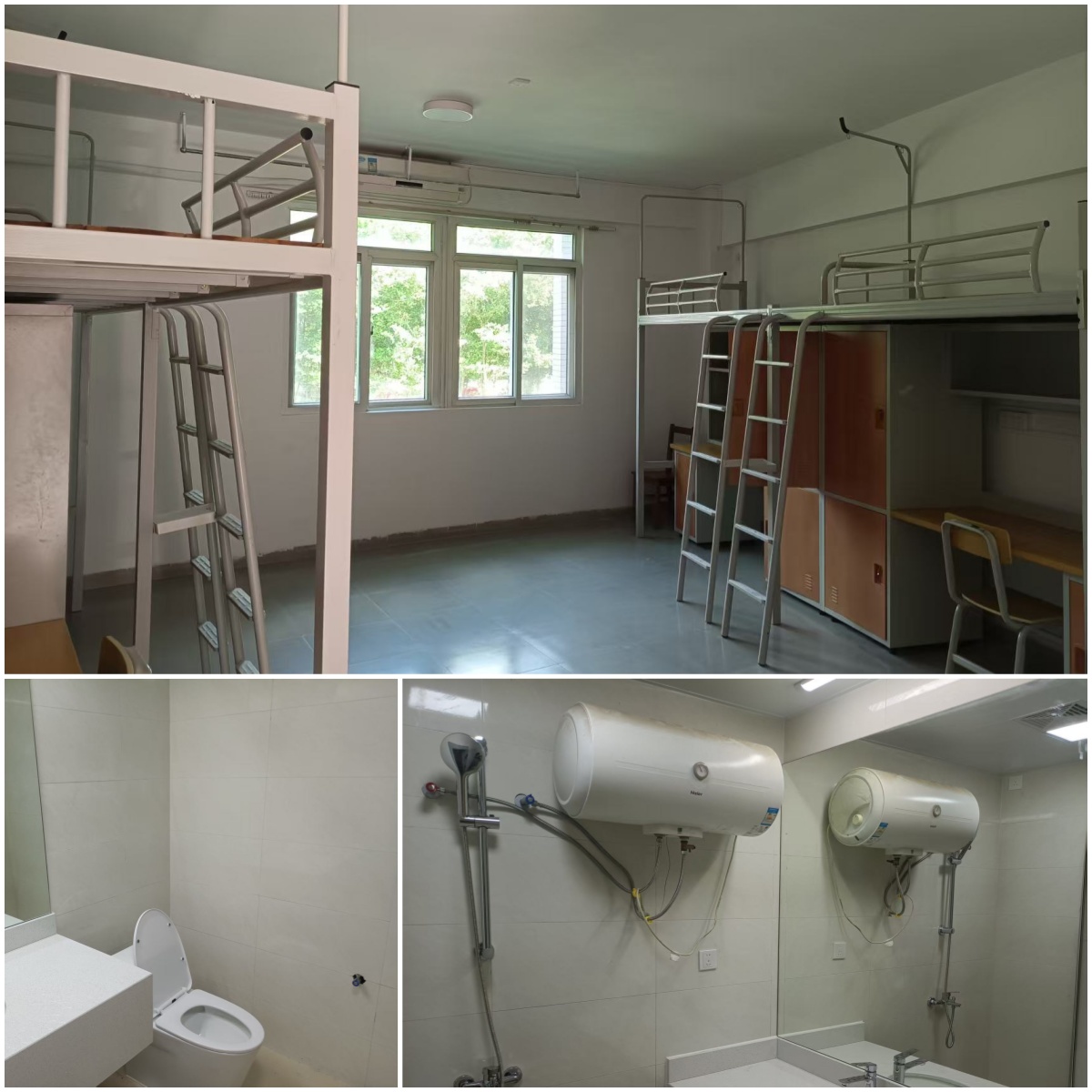

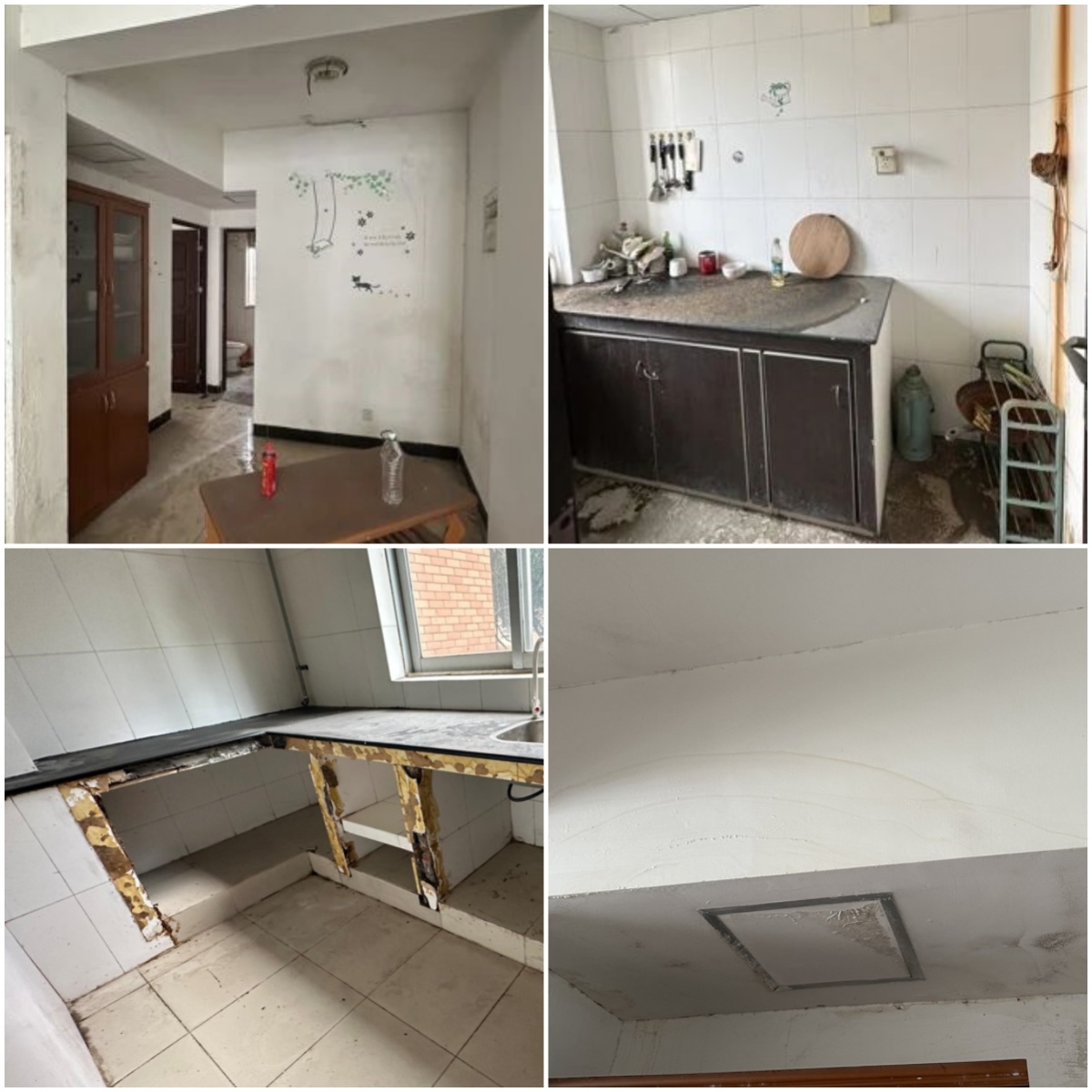

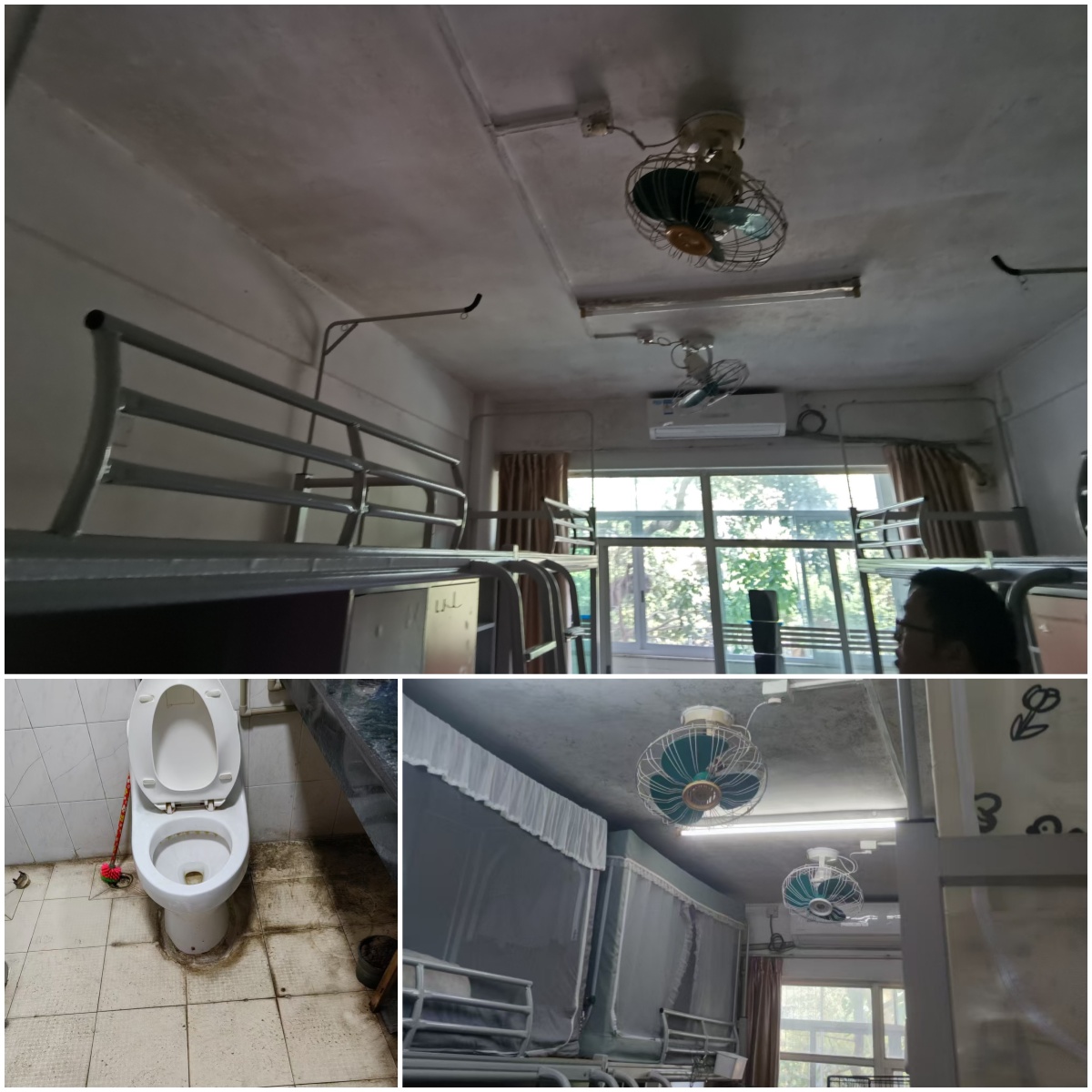

建设内容:对云山公寓宿舍室内进行修缮,粉刷墙面与天花、翻新洗手间、更换阳台防盗网和门等。项目惠及宿舍126间,床位504个,解决了云山公寓宿舍原设施老旧破损,提高学生宿舍的安全保障,改善了学生居住体验。

云山公寓宿舍原貌

云山公寓宿舍现状
四、白云山校区体育馆及周边翻新
开工日期:2025年8月5日
竣工日期:2025年8月31日

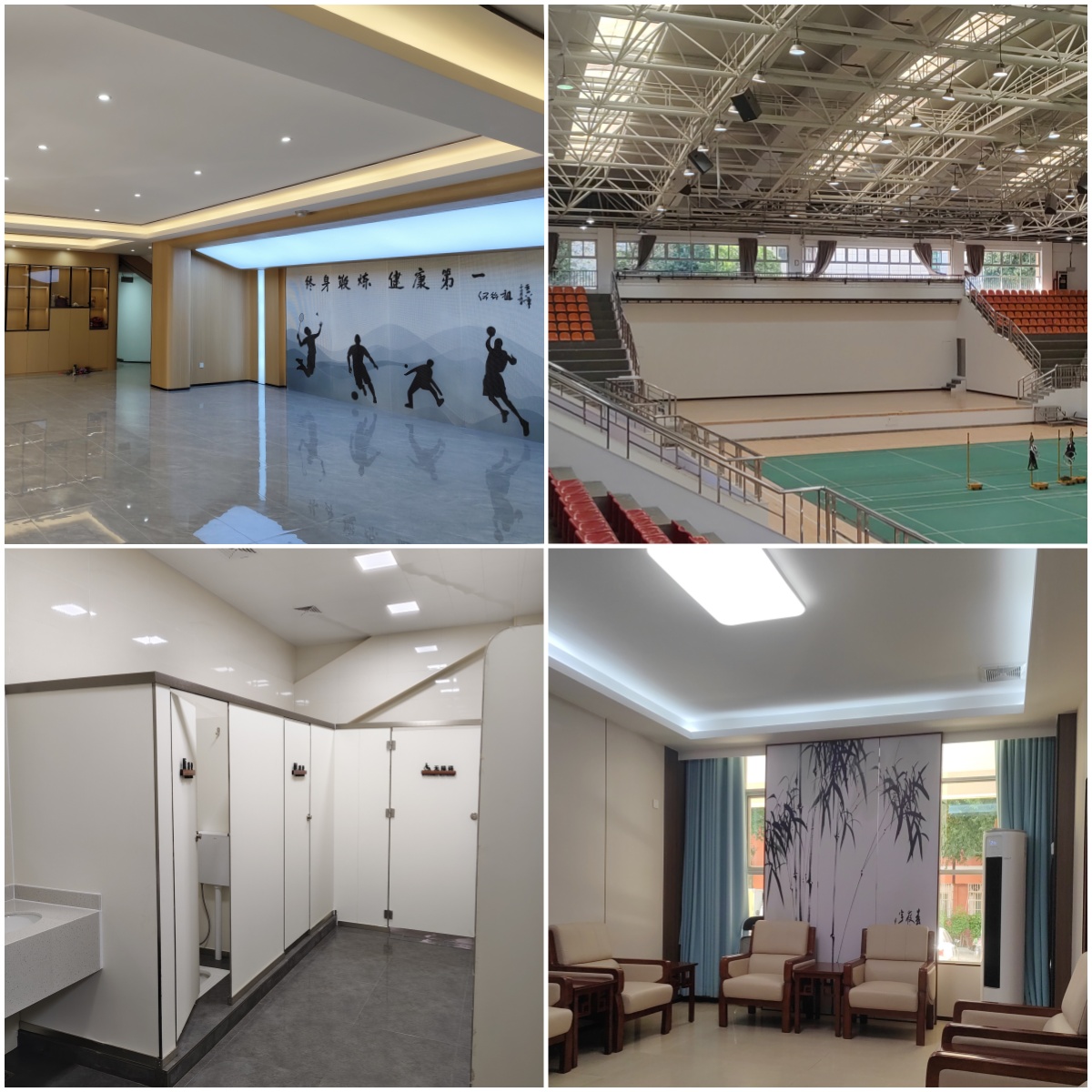

建设内容:对体育馆大堂、会客室、过道、卫生间进行修缮,对周边环境和配套设施等进行翻新,将体育馆汇演展台由1.5米降低至0.6米,改造面积约1700平方米,既提高了体育汇演安全性,也提升了体育馆的整体形象,为师生提供了更安全、舒适的体育活动场所。

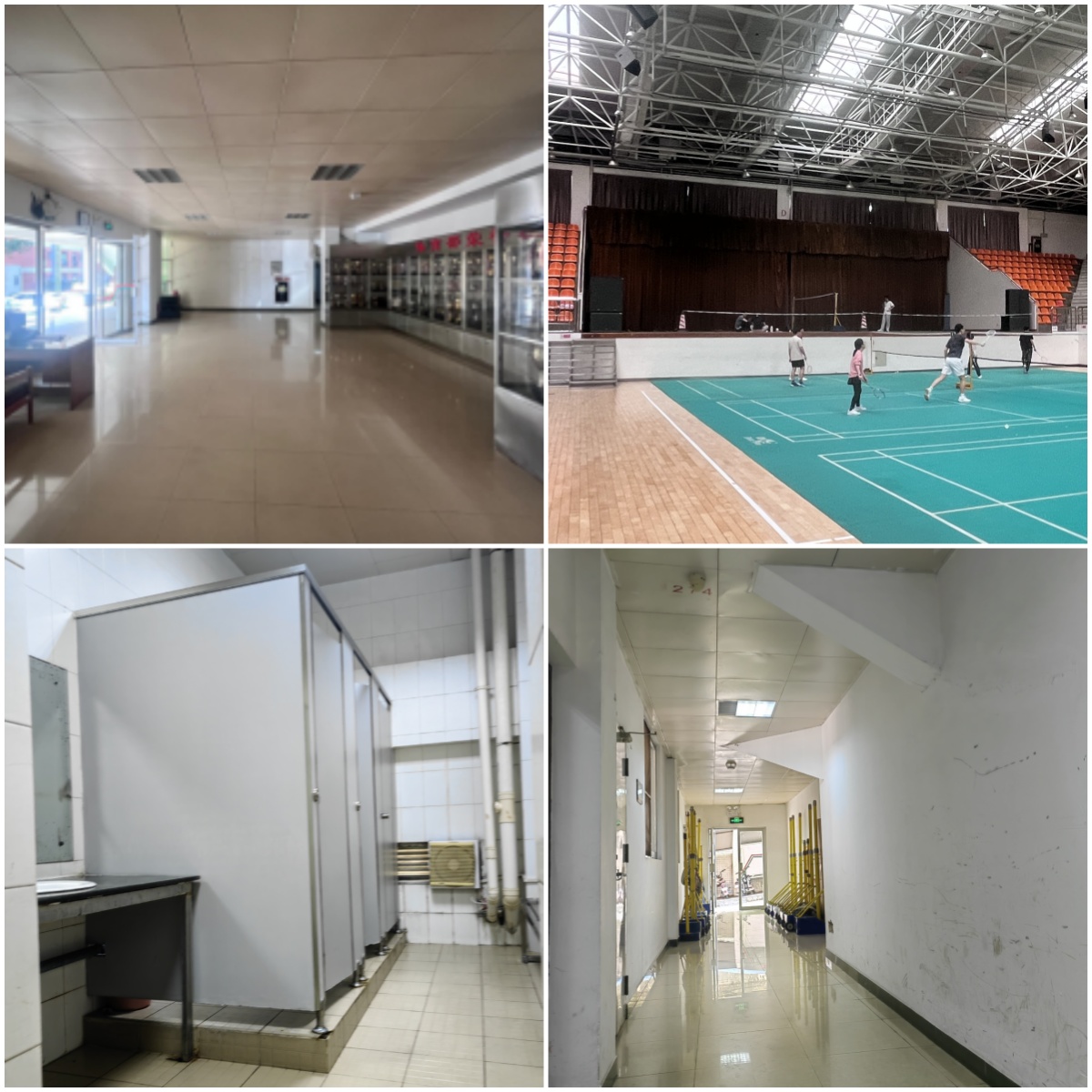

体育馆原貌
体育馆现状
五、白云山校区第一学生饭堂改造
开工日期:2025年8月5日
竣工日期:2025年8月31日

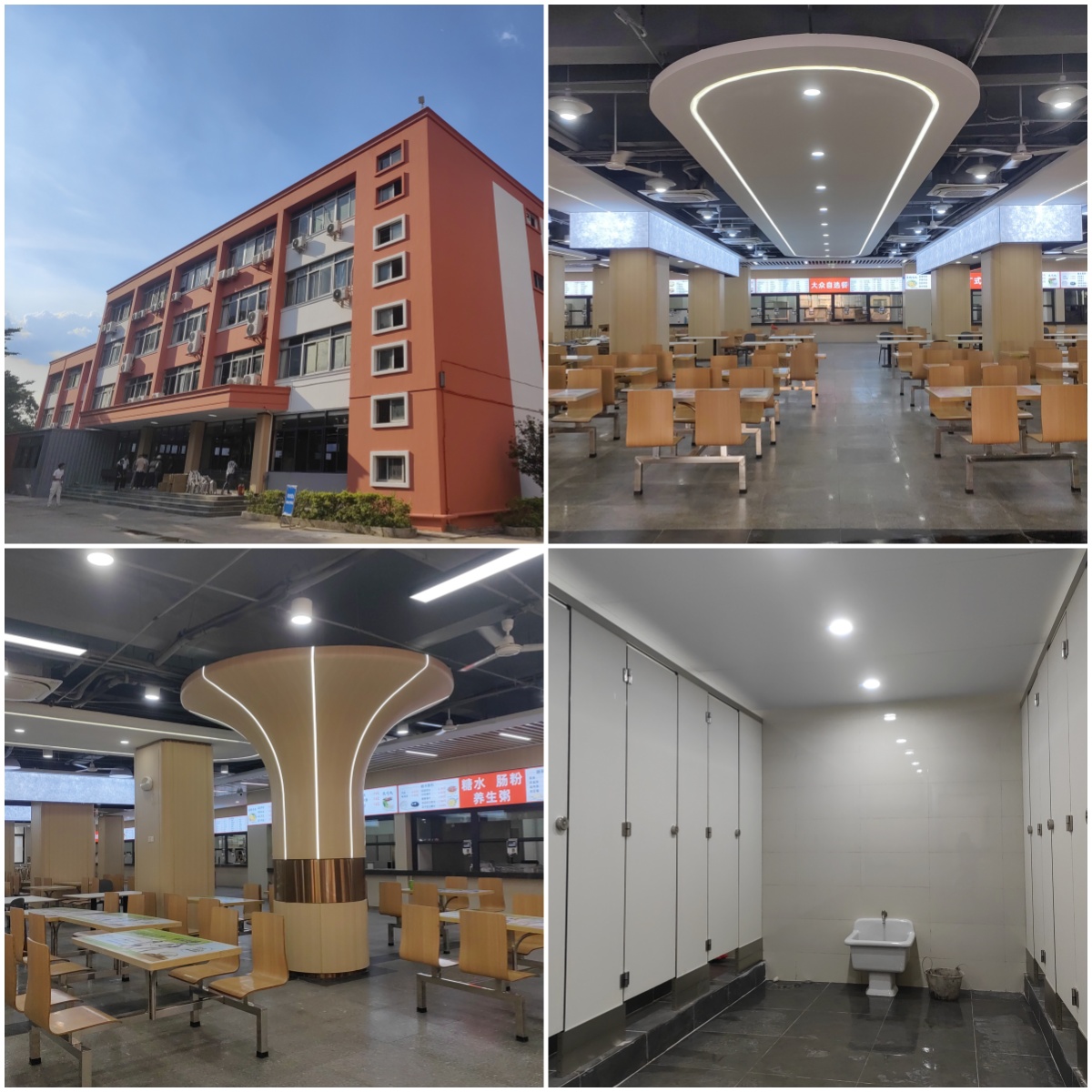

建设内容:对第一学生饭堂首层餐厅天花墙面拆除重做,更换门窗及售卖台,修缮饭堂三、四楼卫生间,翻新饭堂整体外立面涂料等,增加餐具清洗区域和设施,改造面积约2300平方米,为师生带来了明亮、整洁的全新用餐体验。

第一学生饭堂原貌

第一学生饭堂现状

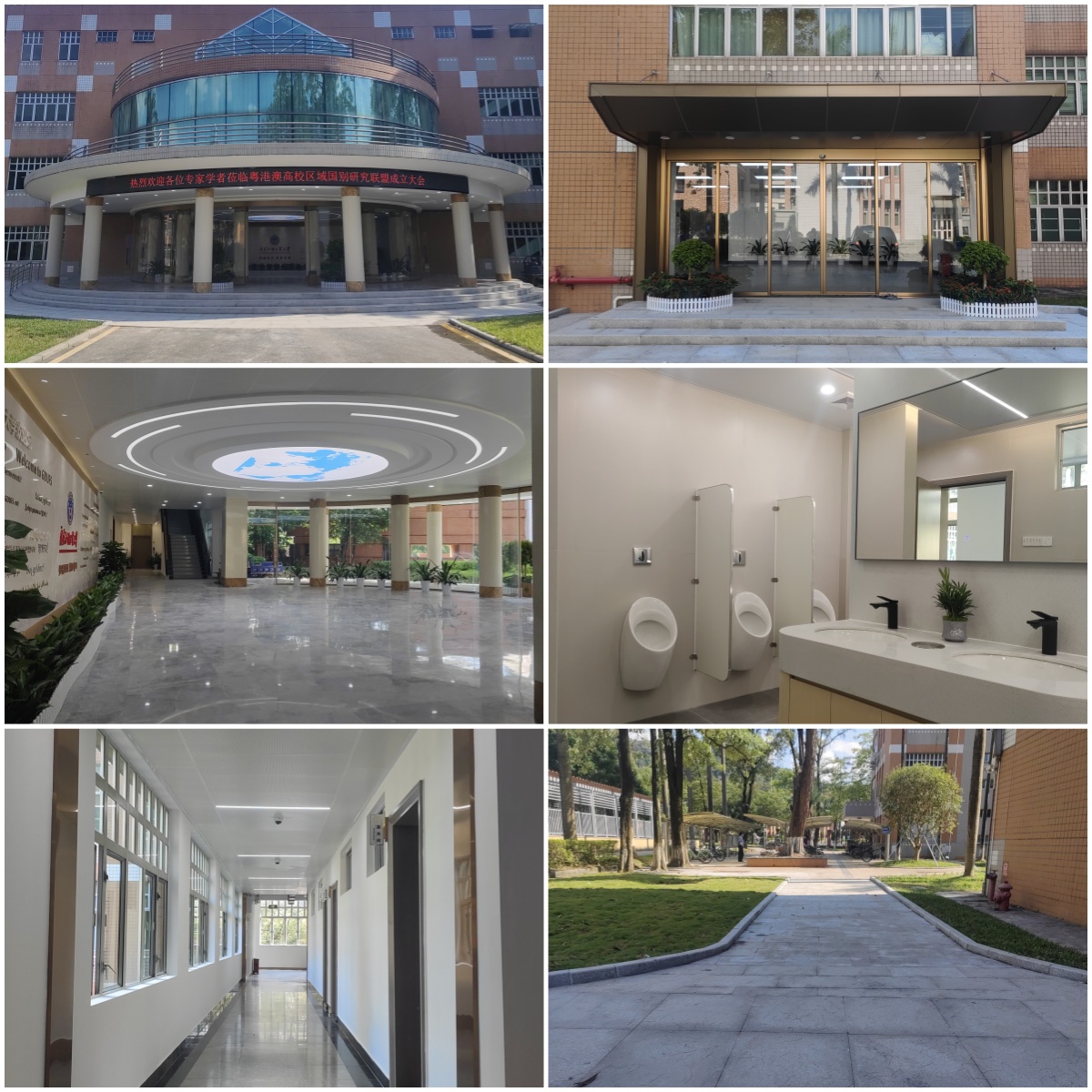

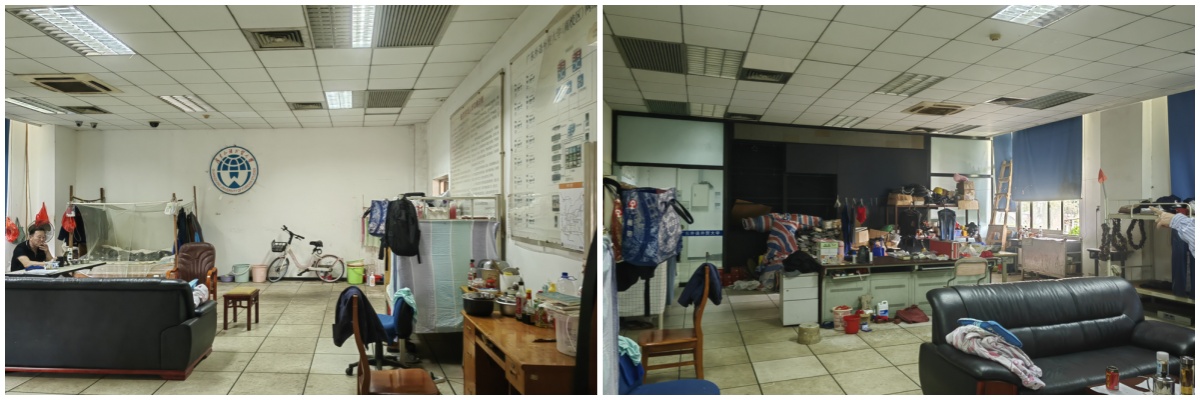

六、白云山校区校行政楼局部修缮
开工日期:2025年8月5日
竣工日期:2025年8月31日
建设内容:项目对行政楼首层大堂天花、多语墙进行设计重做,对走廊、墙面、地面进行翻新,修缮主、次入口的原玻璃门、门柱和雨棚,更换室外地面路沿石,翻新卫生间,增加楼层茶水间和无障碍通道等,改造面积约1800平方米。项目改善了行政楼公共区域与卫生间设施,突显了学校文化元素,提升了行政楼建筑的整体形象,给教职工带来更舒适的办公环境。

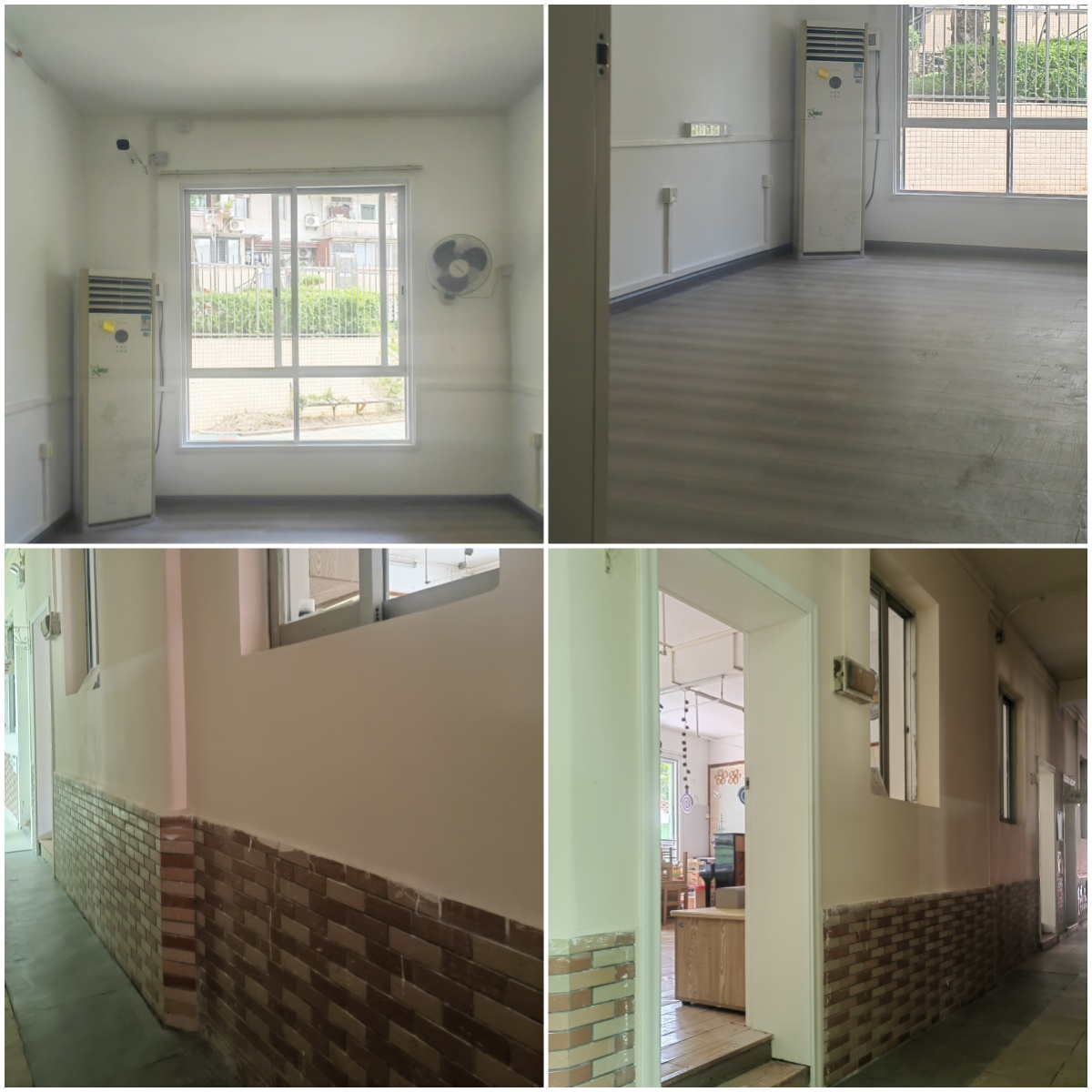

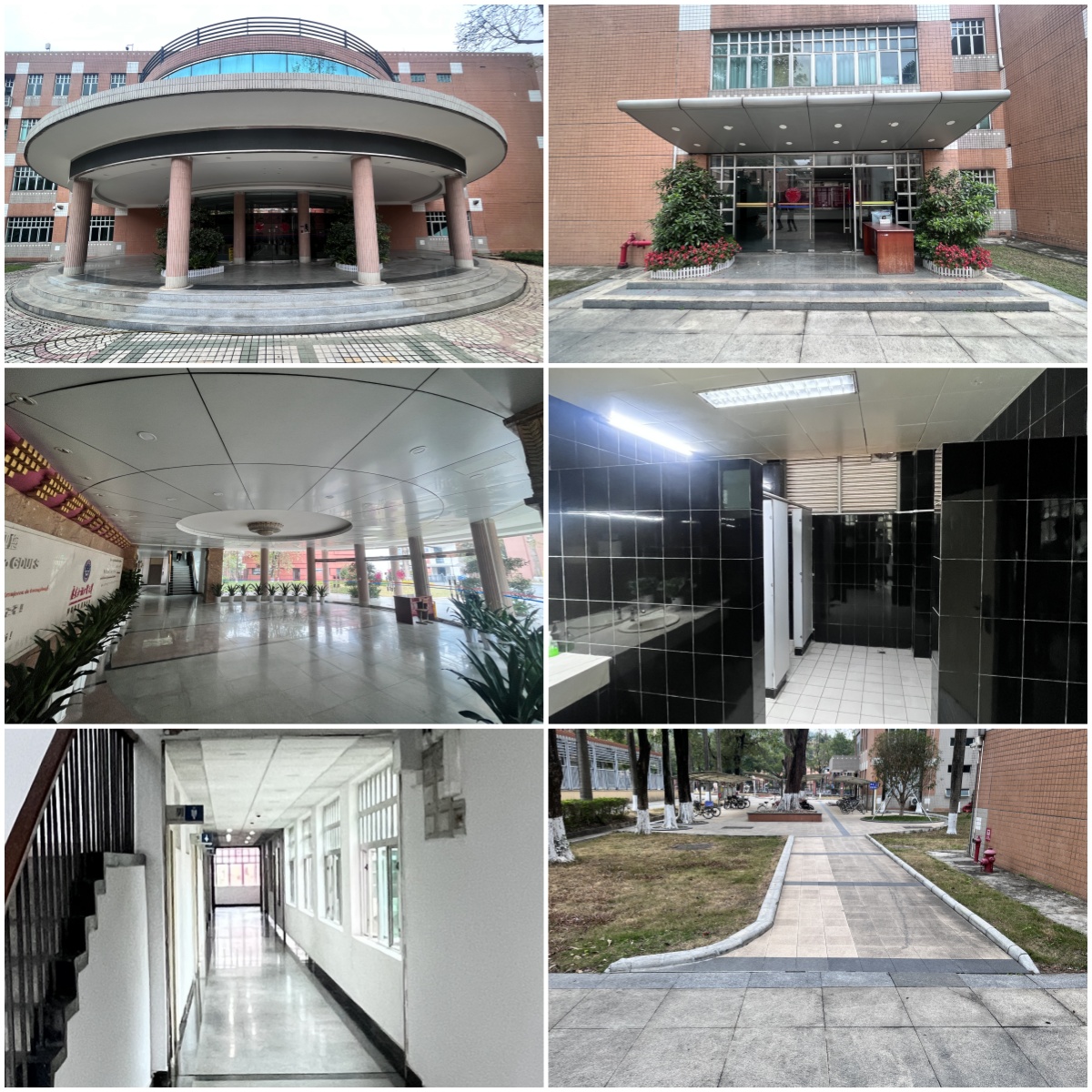

校行政楼原貌
校行政楼现状
七、白云山校区校围墙建设(小西门段)
开工日期:2025年3月21日
竣工日期:2025年7月8日
建设内容:项目对第一招待所延至第六教学楼段围墙以及附属中小学至家属区段围墙进行拆除重建,围墙建设长度约240米。项目解决了原有围墙设施老旧、围蔽功能缺失等问题,为校园安全提供了充足保障。

校围墙建设(小西门段)原貌

校围墙建设(小西门段)现状
八、白云山校区校道(部分)翻新
开工日期:2025年7月16日
竣工日期:2025年7月25日

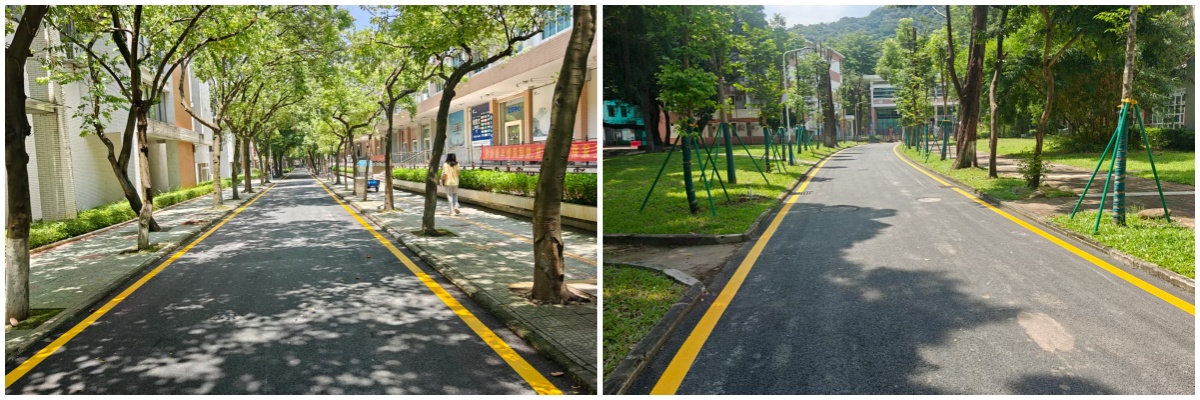

建设内容:项目对门诊楼至学二饭堂段道路重新铺设沥青翻新,涉及翻新校道长度约900米。消除了原有道路的安全隐患,提升室外环境,与纵向主校道呼应,为校园道路新增一条靓丽“横线”。

校道(部分)原貌
校道(部分)现状
九、白云山校区门诊楼局部翻新
开工日期:2025年7月8日
竣工日期:2025年8月26日

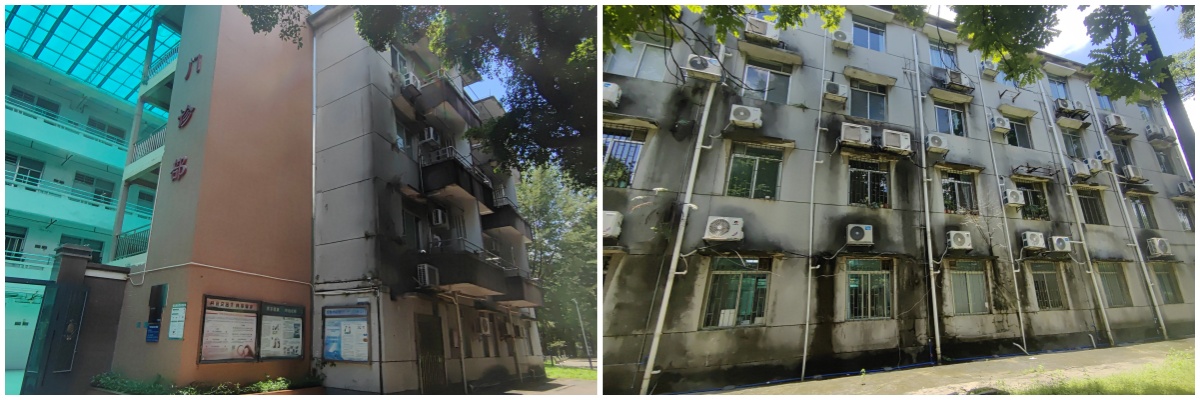

建设内容:对原门诊楼局部墙体脱落、开裂、发霉进行粉刷重做,对外墙涂料进行翻新,施工面积约2000平方米。解决了原门诊楼外墙发黑发霉、植物附着等安全隐患,提升了门诊部建筑整体观感,与校园建筑风格统一,为师生带来更舒适的诊疗体验。

门诊楼原貌

门诊楼现状
十、白云山校区国际学院教学办公区升级改造
开工日期:2025年7月7日
竣工日期:2025年9月3日
建设内容:对国际学院招生大厅室内以及外立面改造、重做门头,修缮教学楼走廊和屋檐雨棚、翻新楼梯扶手栏杆等。项目充分利用现有空间资源,优化国际学院的功能布局,为国际学院的招生提供更为优质的基础设施,进一步提升国际学院办学形象。

国际学院教学办公区原貌

国际学院教学办公区现状

十一、白云山校区第六教学楼部分办公用房修缮
开工日期:2025年8月11日
竣工日期:2025年8月28日

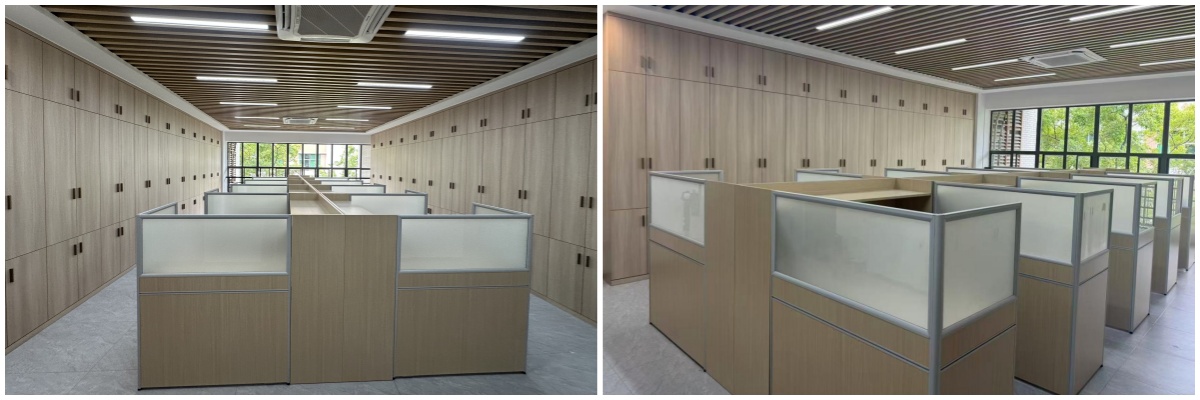

建设内容:对第六教学楼A303办公用房进行修缮,室内重新布局,翻新天花、墙面、地面等。项目重新规划、利用办公室空间,增加办公工位,为老师办公带来更为舒适的体验。

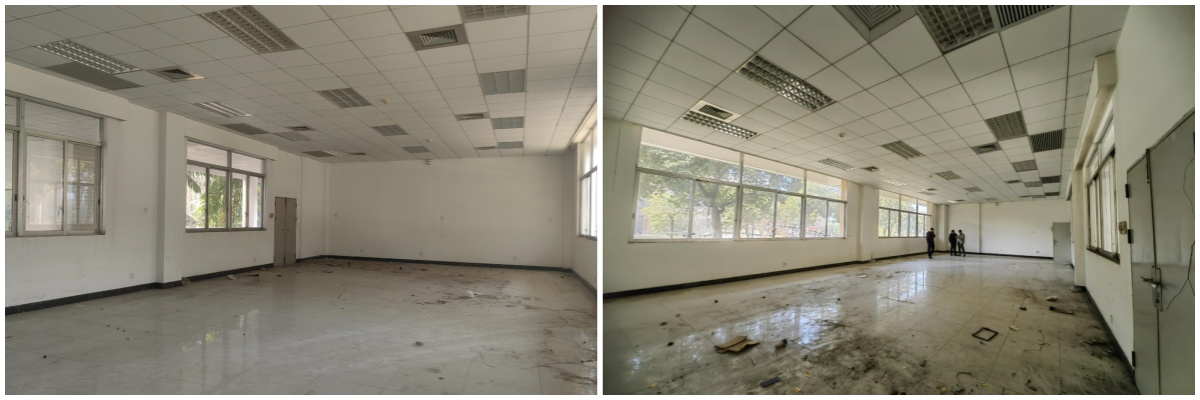

第六教学楼A303原貌
第六教学楼A303现状

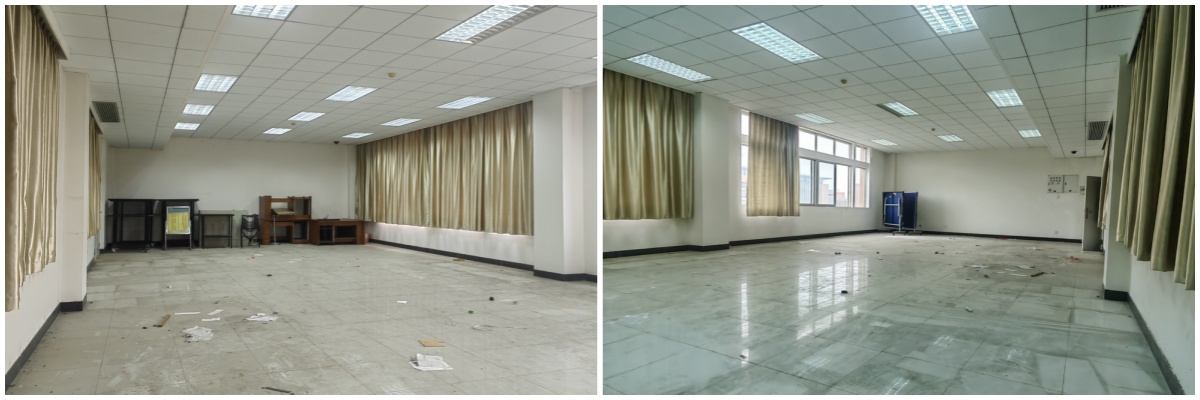

十二、饶彰风同志生平事迹陈列馆建设
开工日期:2025年4月7日
竣工日期:2025年9月4日
建设内容:为建校先贤饶彰风同志提供瞻仰场所,促进了学校统战实践创新基地的建设,将白云山校区原49栋改造成饶彰风同志生平事迹陈列馆,含室内翻新以及室外环境改造,涉及改造面积约840平方米。

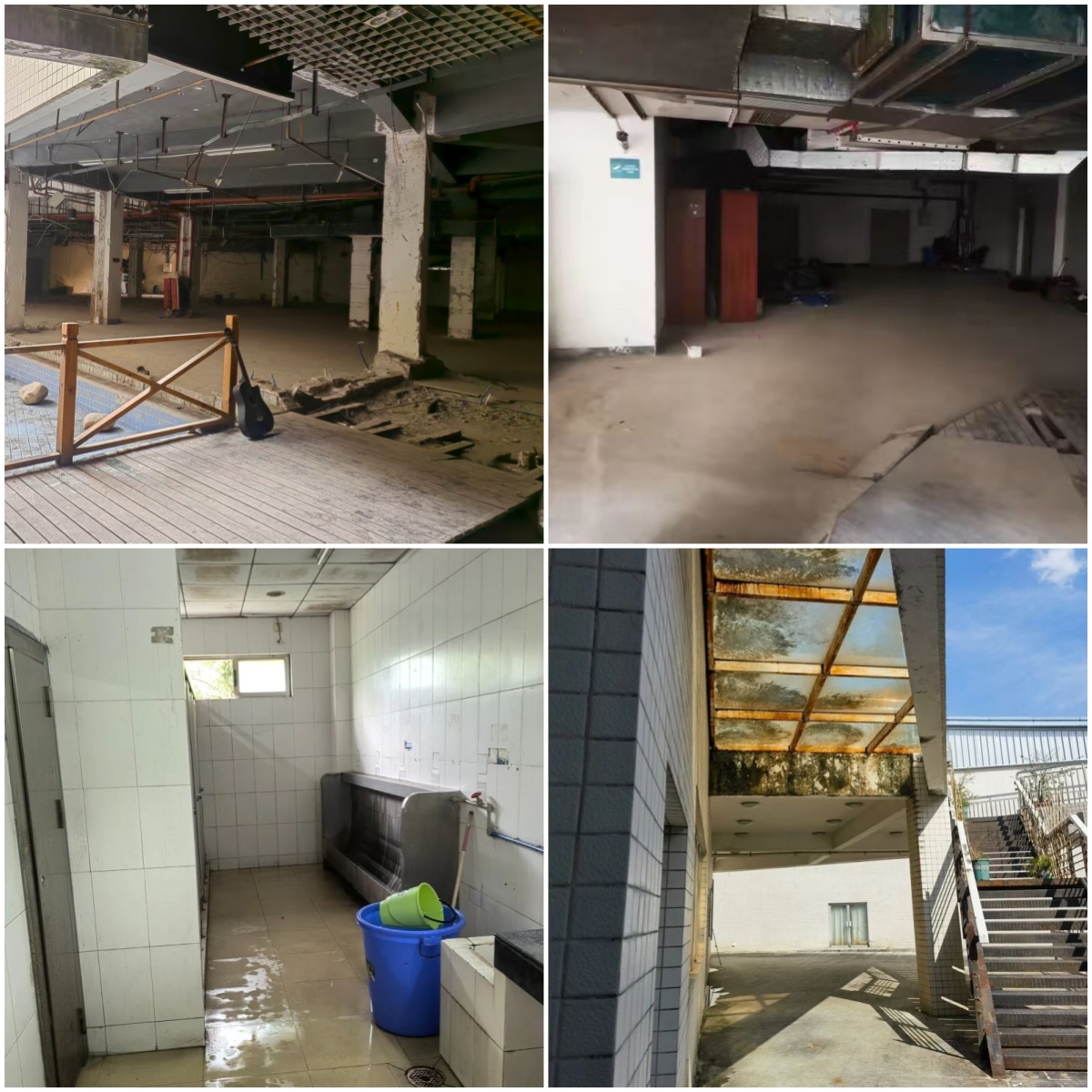

49栋原貌

饶彰风同志生平事迹陈列馆现状
十三、白云山校区第八教学楼局部改造
开工日期:2025年7月30日
竣工日期:2025年9月4日
建设内容:对第八教学楼墙体脱落、开裂、发霉进行粉刷重做,进行涂料翻新。新的建筑外墙消除墙体的安全隐患,为师生提供了更为安全舒适的学习环境,也统一学校整体建筑风格。

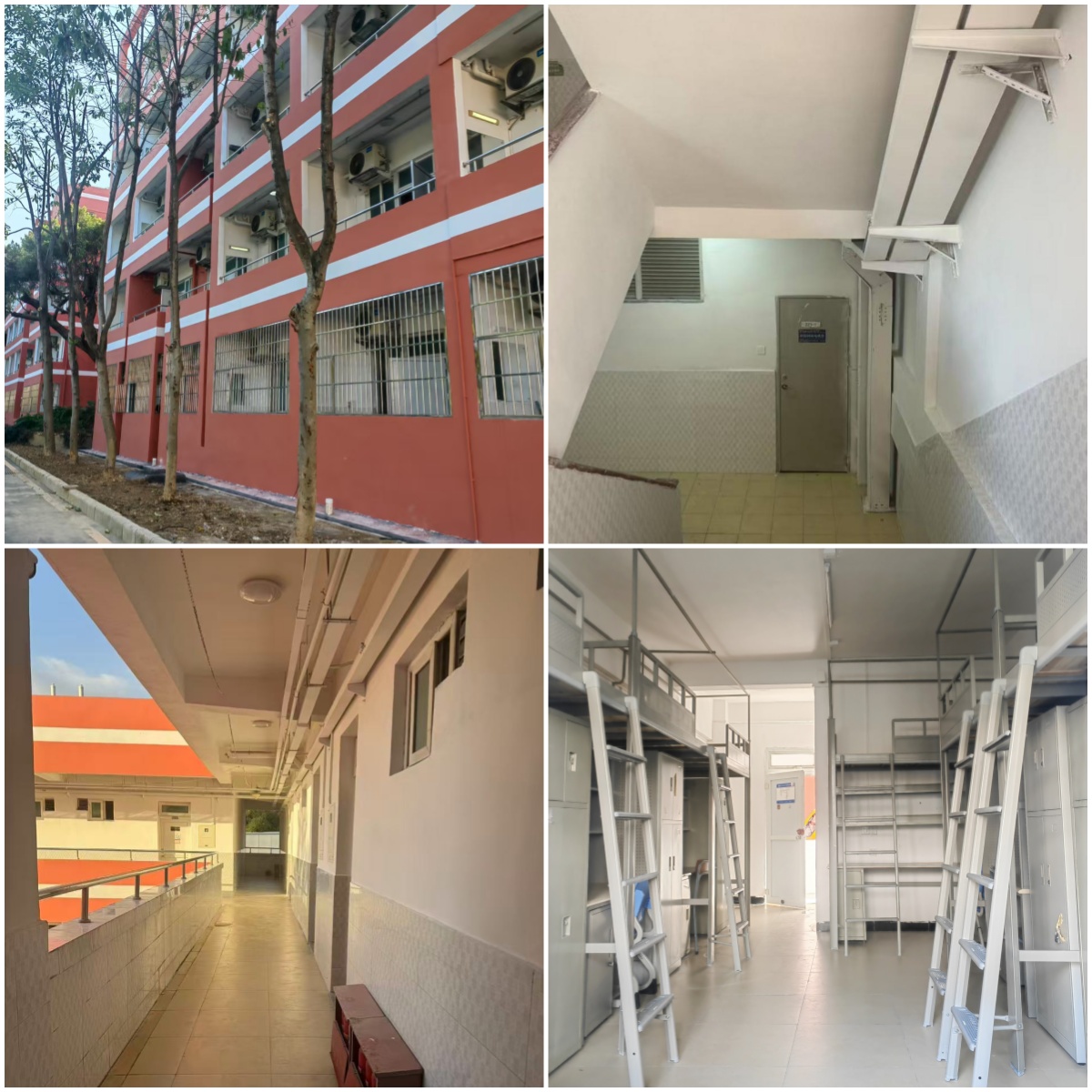

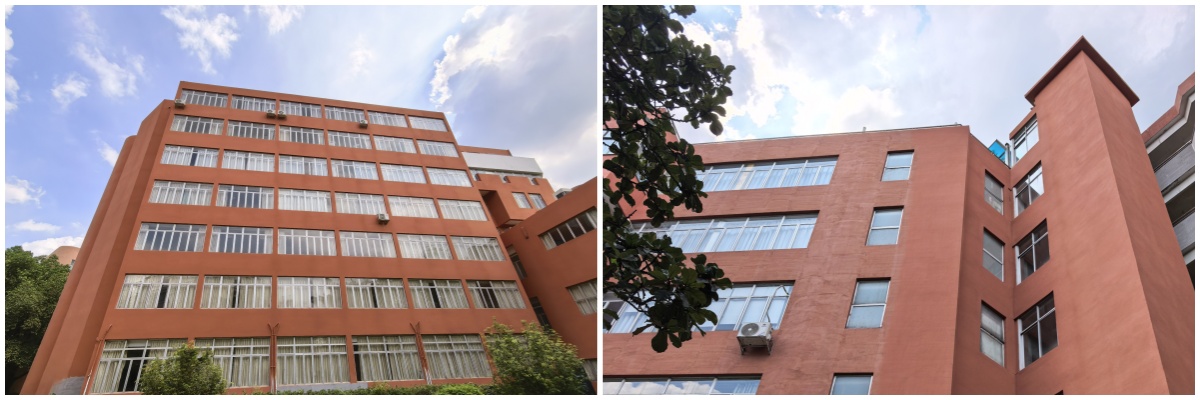

第八教学楼原貌

第八教学楼现状

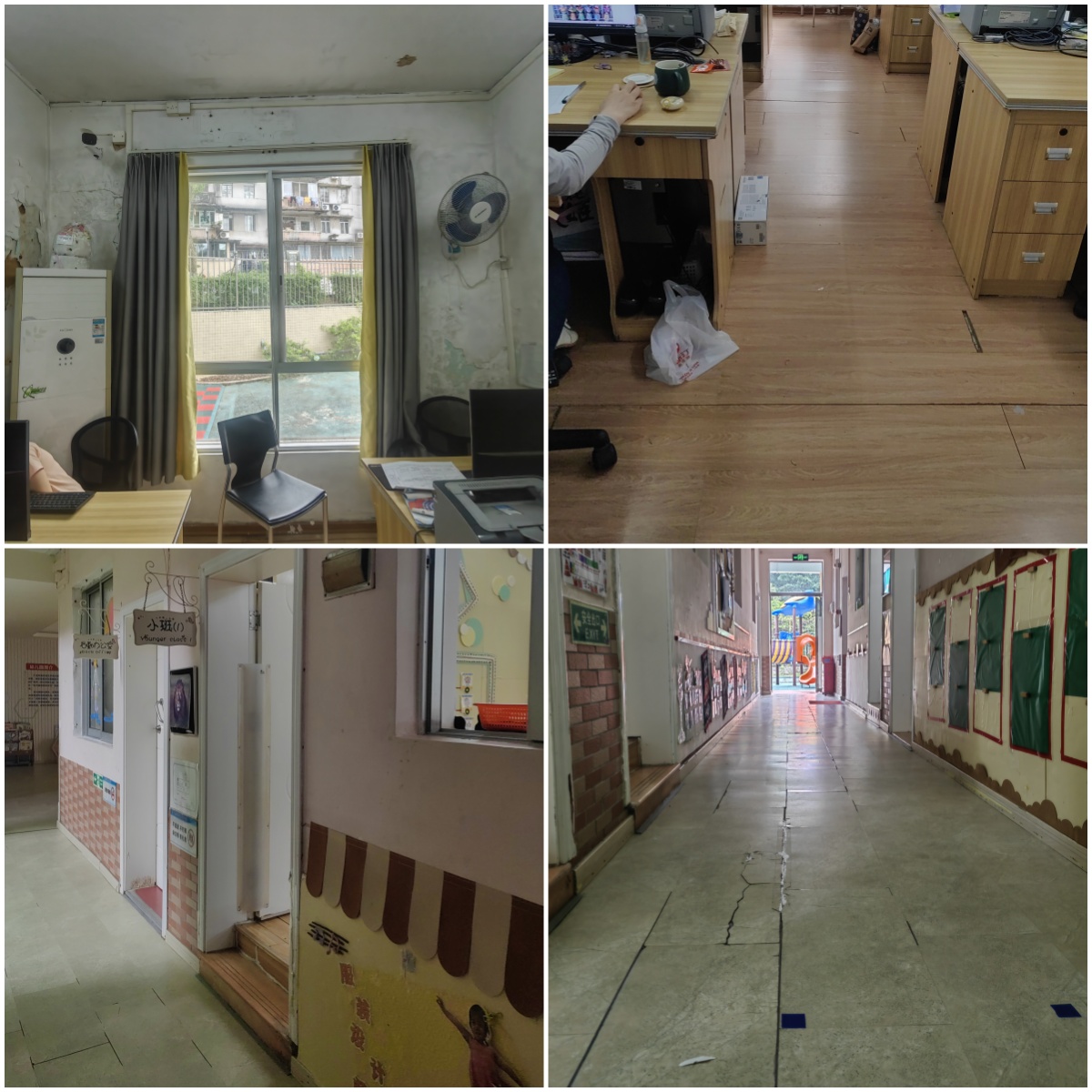

十四、白云山校区幼儿园加固及修缮
开工日期:2025年7月13日
竣工日期:2025年8月25日
建设内容:对幼儿园1号楼进行局部结构加固及室内修缮。消除了幼儿园既有建筑的安全隐患,提高安全性,为师生提供更安全的校园环境。

幼儿园1号楼原貌

幼儿园1号楼现状
十五、大学城校区学生宿舍C15栋改造
开工日期:2025年7月23日
竣工日期:2025年8月28日
建设内容:对学生宿舍C15栋房间墙面、天花的开裂、发霉、渗水等进行修缮,对房间洗手间、公共走廊、大堂以及周边环境设施进行翻新,惠及宿舍110间、床位440个,为学生营造更为舒适的居住环境。

学生宿舍C15栋原貌

学生宿舍C15栋现状
十六、大学城校区学术交流中心部分房间改造
开工日期:2025年7月23日
竣工日期:2025年8月28日
建设内容:项目将学术交流中心B区3、4层20间住房改造为学生宿舍,同时解决原房间内墙面发霉、开裂、脱落、渗水等问题,对公共走廊进行修缮。改造后,增加学生宿舍20间、床位80个,一定程度上缓解大学城校区学生床位紧张的压力,也改善了学生的住宿条件。

学术交流中心部分房间原貌

学术交流中心部分房间现状
十七、大学城校区师苑C16、C18部分房间改造
开工日期:2025年7月14日
竣工日期:2025年8月28日
建设内容:项目将师苑C16、C18的部分房间改造为学生宿舍,对楼梯通道进行粉刷翻新、更换楼梯扶手,对师苑C16、C18户外公共道路铺设沥青,增加宿舍32间、床位180个。项目解决了大学城校区师苑住宿区域道路长期积水的问题,较好地缓解了大学城校区学生床位紧张的压力,为2025级新生提供了较好的住宿条件。

师苑C16、C18部分房间原貌

师苑C16、C18部分房间现状
十八、大学城校区入口门岗建设
开工日期:2025年3月31日
竣工日期:2025年7月24日
建设内容:新建大学城校区教学区校名石门、东南门、生活区2号门门岗,对大学城校区正门和周边进行翻新。新的校园门岗方便师生进出校园、提高了门岗的安全性能,也提升了学校的形象。

大学城校区入口门岗原貌

大学城校区入口门岗
现状

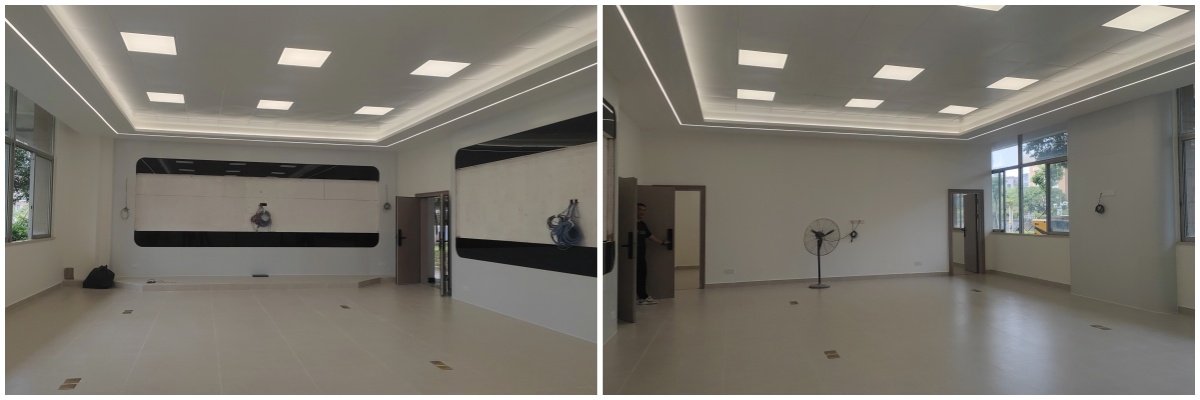

十九、大学城校区学生活动中心建设
开工日期:2025年3月10日
竣工日期:2025年7月29日

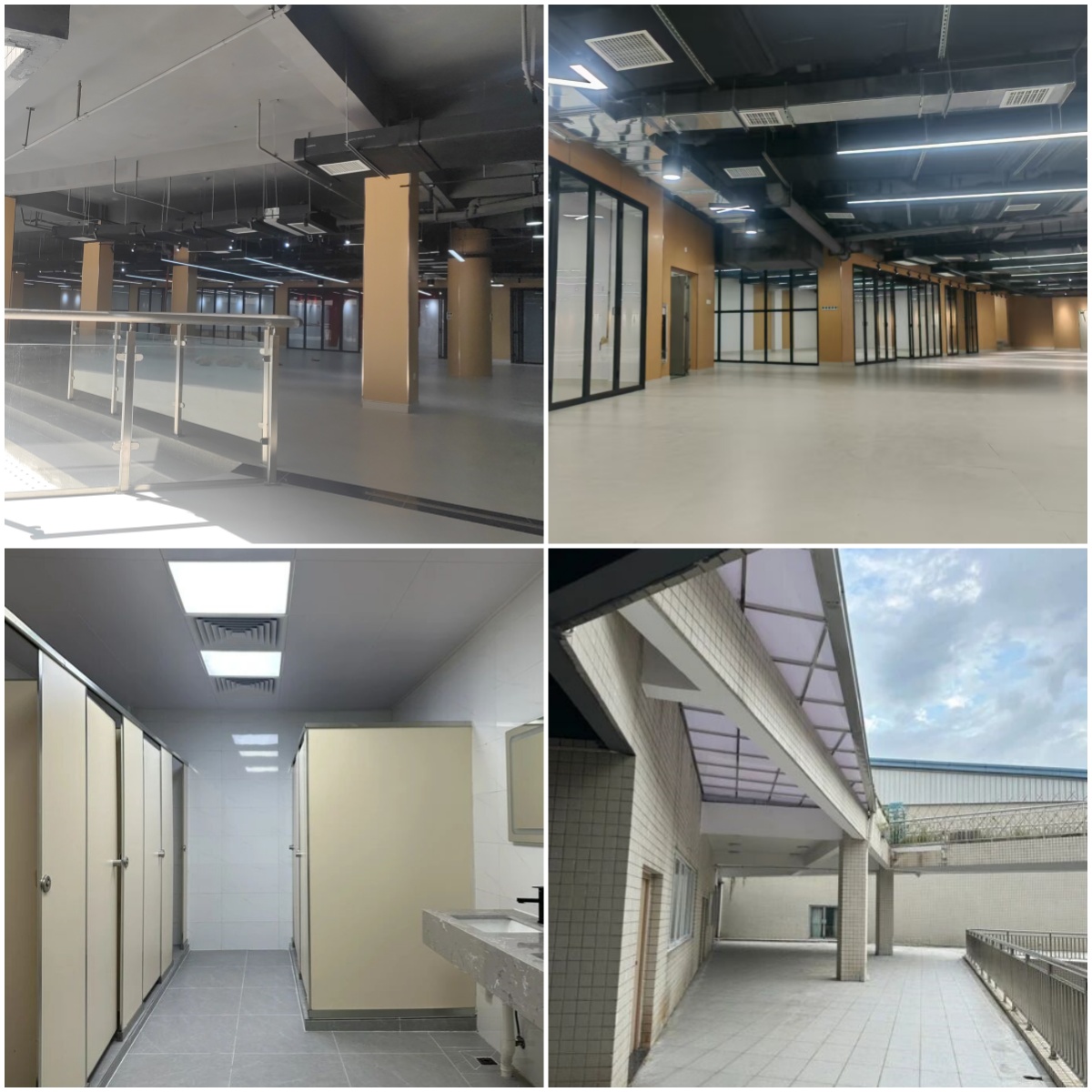

建设内容:对学生活动中心负一层进行重新规划,新增7个独立区域,重做连通式活动区域。同时,对地面、墙面、天花进行翻新,改造负一层原有钢结构坡道、修复渗水楼板,修缮二层卫生间等,改造面积约3800平方米。解决了原场地老旧学生无法正常使用的难题,将原学生活动中心打造为服务学生成长成才的“一站式”学生社区发展中心,更好地满足学生活动需求。

学生活动中心原貌

学生活动中心现状

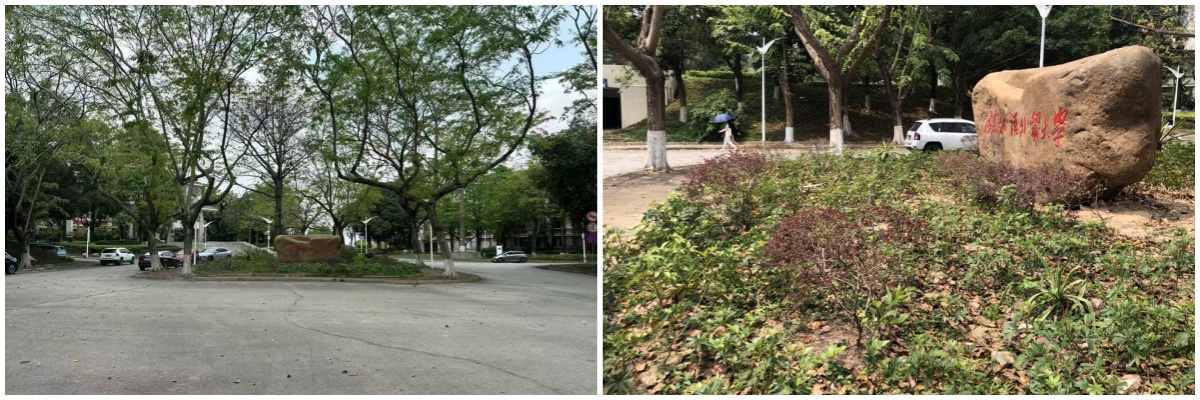

二十、大学城校区正门南广场改造
开工日期:2025年7月15日
竣工日期:2025年9月1日

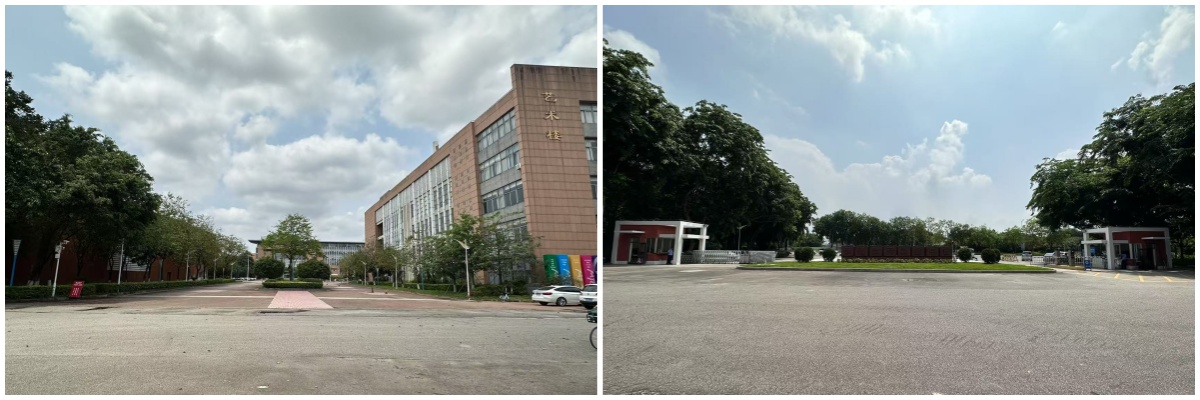

建设内容:对大学城校区正门南广场路段进行修缮,调整广场周边绿化布局,道路铺设沥青,景观区域铺设广场砖,为车辆通行提供便利,提升正南门广场视觉景观。

正门南广场原貌
正门南广场现状

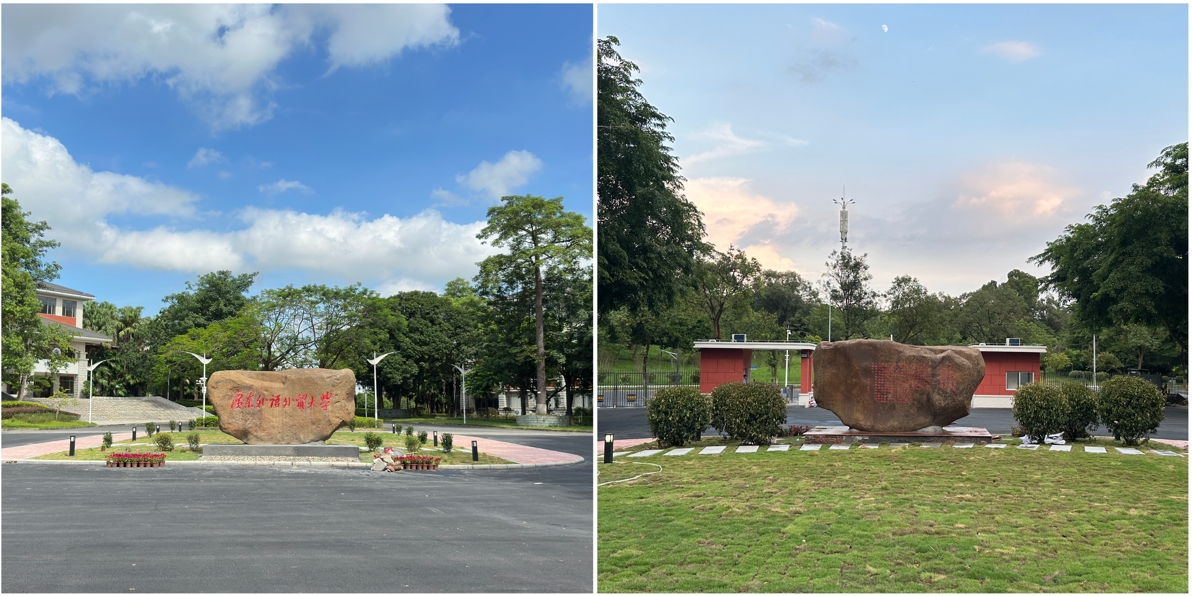

二十一、大学城校区东南门校名石和周边环境改造
开工日期:2025年7月23日
竣工日期:2025年8月28日
建设内容:调整教学区东南门校名石位置,增加校名石底座及四周地灯,在周边设置人行栈道,布置园林绿化、铺设沥青路等,改造面积约2000平方米。项目提升了校园人文景观,规整周边道路,使校园建筑更具广外特色。

东南门校名石原貌

东南门校名石现状
二十二、大学城校区正门至图书馆新建人行路段
开工日期:2025年7月15日
竣工日期:2025年9月1日

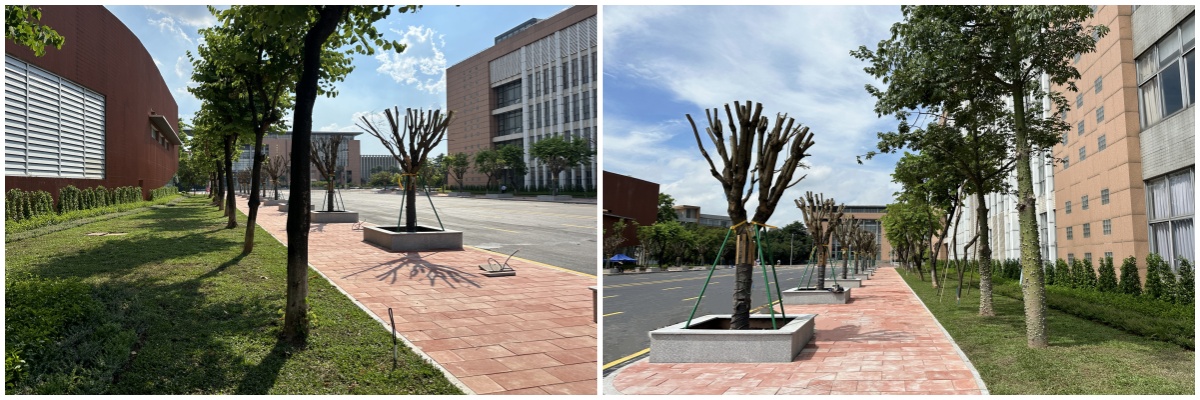

建设内容:在大学城校区正门南广场至图书馆路段间新建人行道,清理杂草,重新铺设两侧人行道路面砖,新建人行道树池和砌座椅等,增设照明。项目盘活现有区域的使用,为师生出行提供便利,提高了校园活动的安全性。
正门至图书馆路段原貌
正门至图书馆路段现状
二十三、大学城校区实验楼B、C区局部修缮
开工日期:2025年7月14日
竣工日期:2025年8月28日
建设内容:对实验楼C106和B202室及周边区域进行修缮,重新规划C106、B202室原有布局,修复破损基础设施,改善实验条件,提升了实验室的整体环境。

实验楼C106和B202原貌
实验楼C106和B202现状

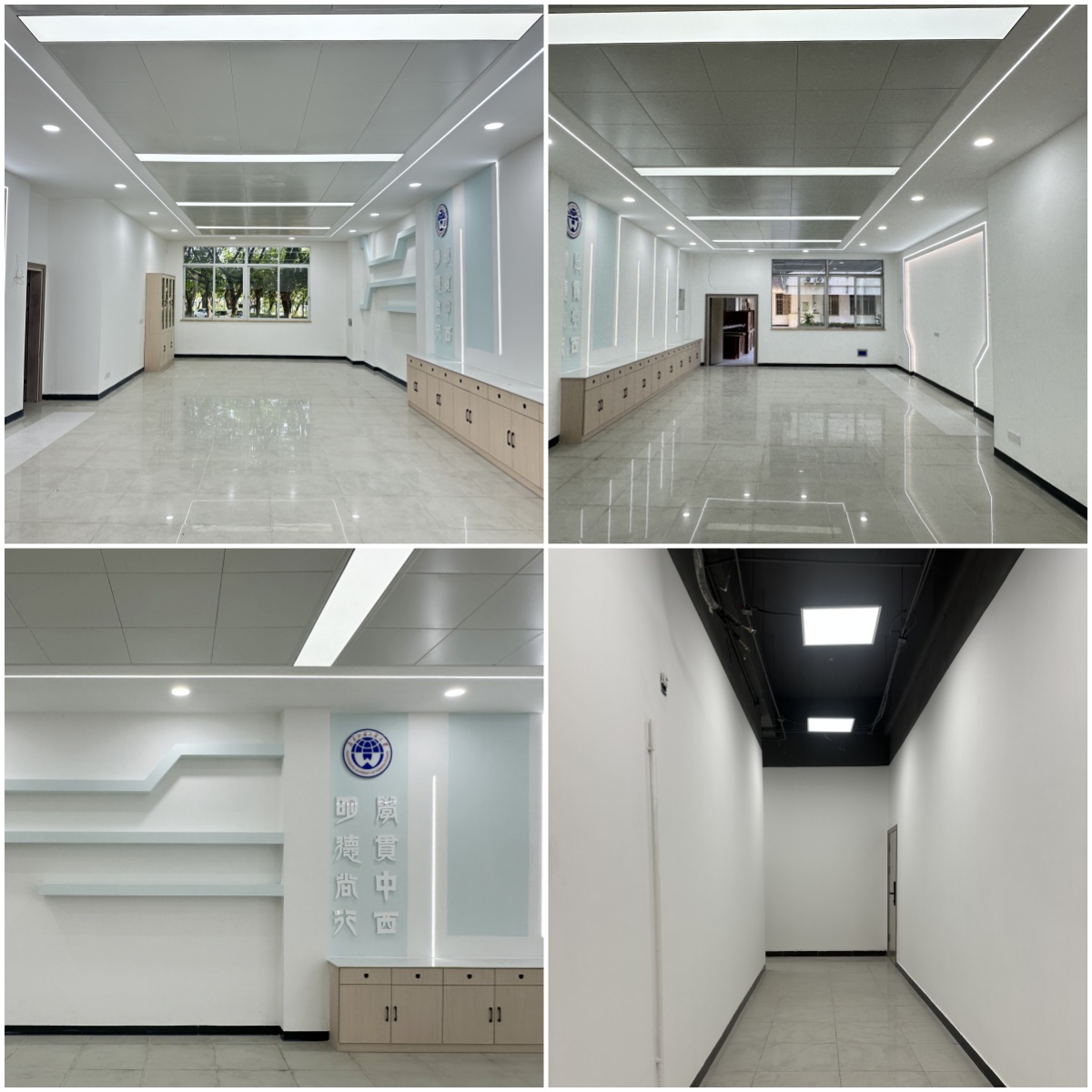

二十四、粤港澳大湾区研究院实验室建设
开工日期:2025年7月14日
竣工日期:2025年8月28日
建设内容:项目对实验楼D402室的地面、天花进行拆除重做,刷新墙面,重新规划室内布局,将实验楼D402室改造为集实验、展览、会议、办公等多功能为一体的粤港澳大湾区实验室。项目盘活现有闲置场地,为老师开展科学研究提供了基础设施保障。

实验楼D402室原貌

实验楼D402室现状
二十五、国家安全研究院实验室建设
开工日期:2025年7月14日
竣工日期:2025年8月28日
建设内容:将实验楼C102室的地面、天花进行拆除重做,刷新墙面,重新规划室内布局,设置研讨区与实验区。项目盘活现有闲置场地,为国家安全学科的建设提供了场地保障与设施支撑。

实验楼C102室原貌

实验楼C102室现状
二十六、大学城校区商学院实验室建设
开工日期:2025年7月16日
竣工日期:2025年8月28日
建设内容:将实验楼D102室改造成商学院“跨文化信息分析与智能决策重点实验室”,地面、天花进行拆除重做,刷新墙面,重新规划室内布局。项目盘活闲置场地,助力商学院师生教育教学、科学研究、对外交流等。

实验楼D102室原貌
实验楼D102室现状

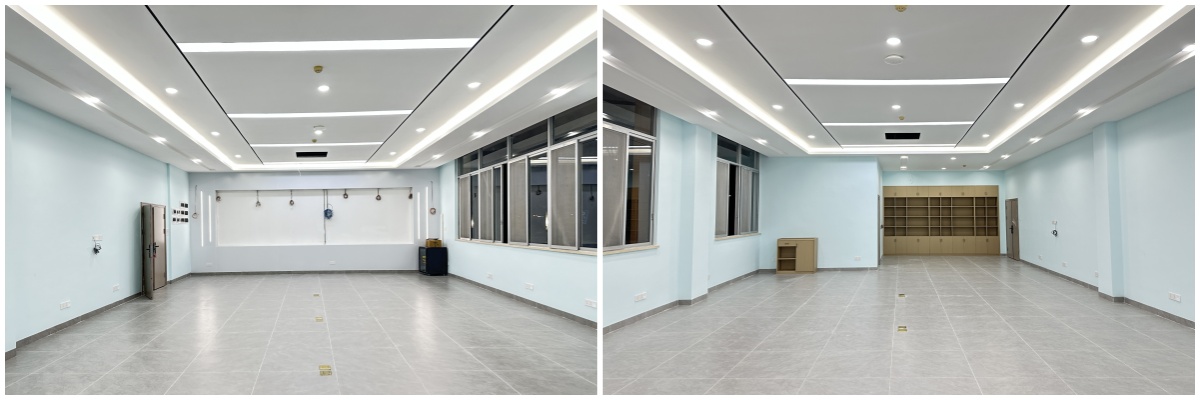

二十七、大学城校区教学楼A、B栋部分办公室改造
开工日期:2025年8月3日
竣工日期:2025年9月1日
建设内容:项目对教学楼A403、A404室进行重新布局,改造为教师集体办公室,同时修补B506A办公室渗漏墙面,对墙面进行粉刷翻新,重做室内弱电。项目增加教师的办公场所,改善办公条件。

教学楼A、B栋部分办公室原貌
教学楼A、B栋部分办公室现状

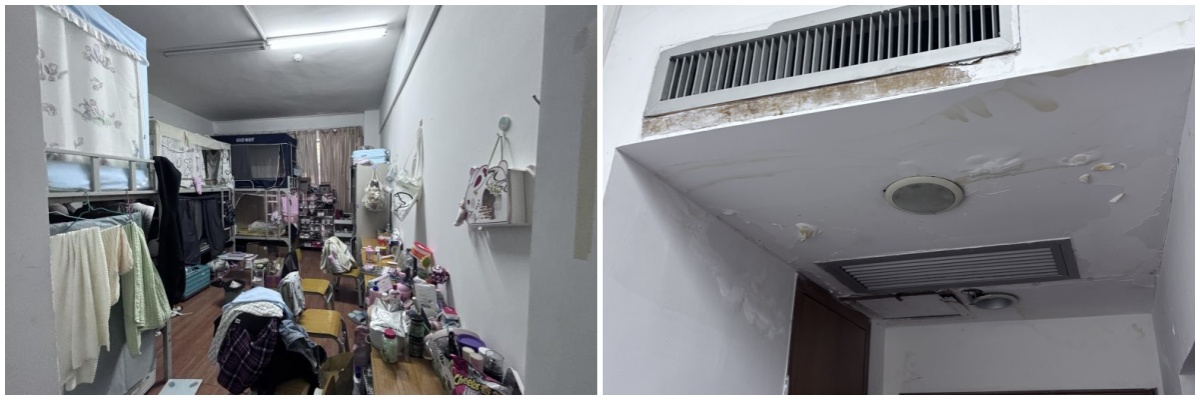

二十八、毕业生宿舍(部分)修缮
开工日期:2025年7月18日
竣工日期:2025年8月26日

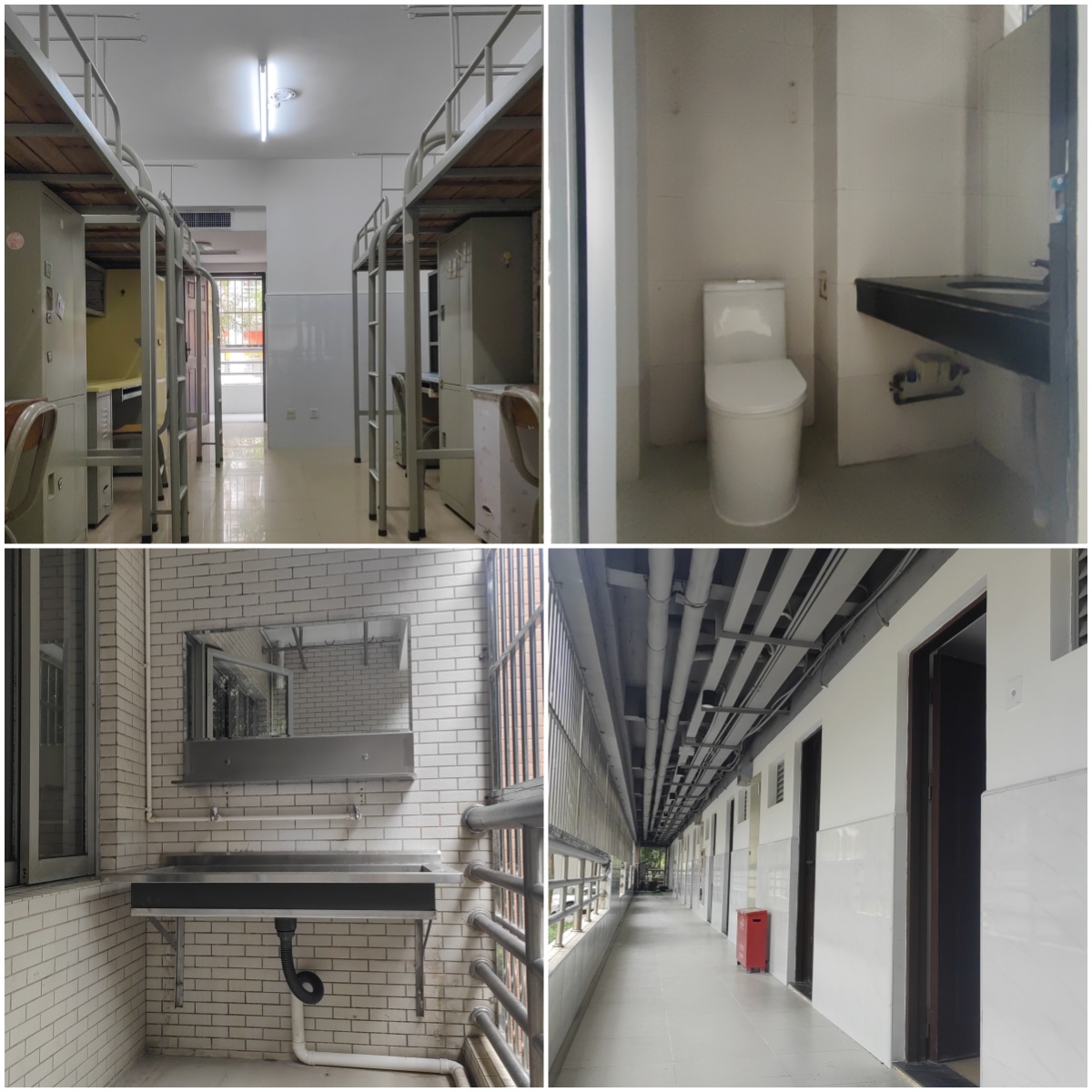

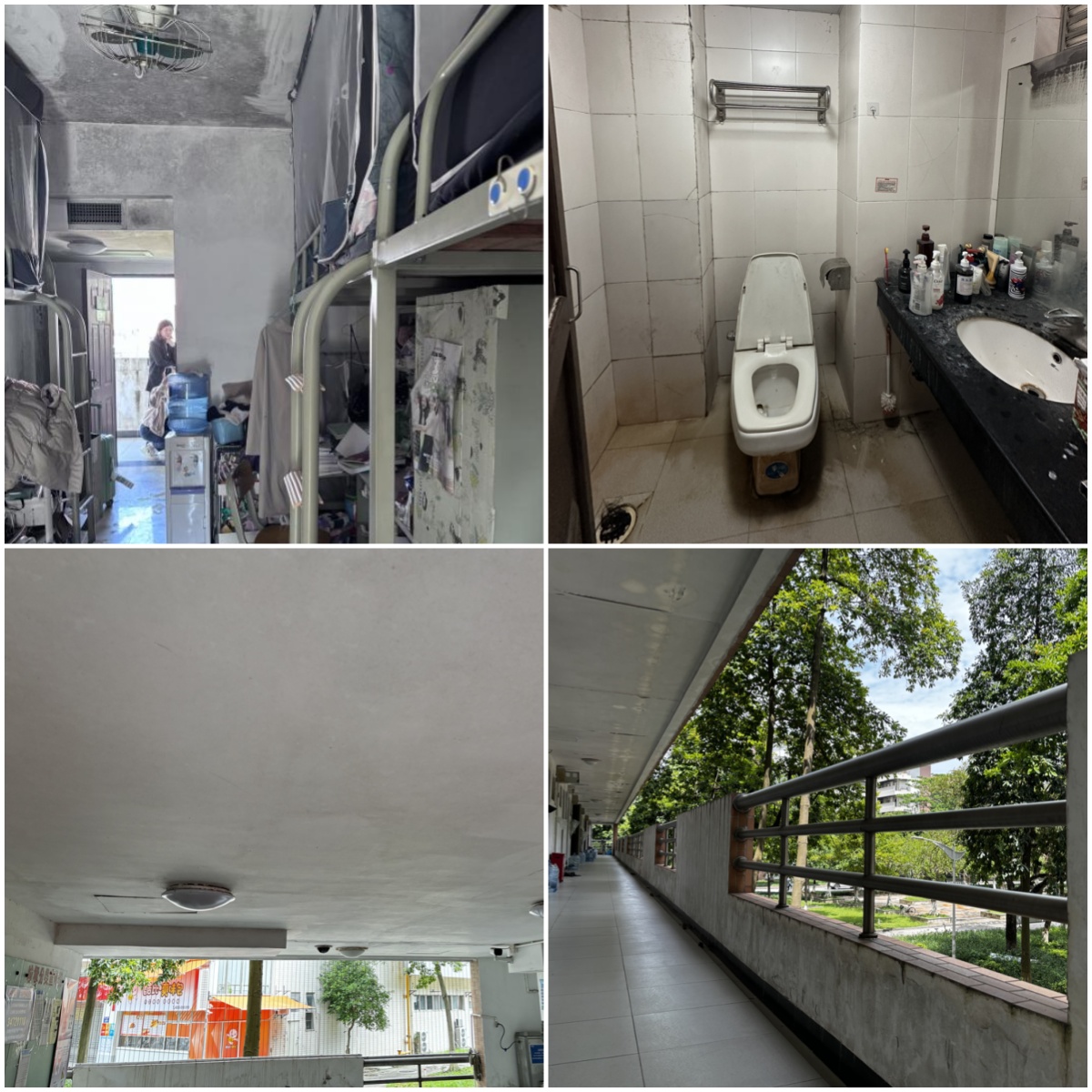

建设内容:项目对白云山校区和大学城校区的毕业生宿舍进行修缮,粉刷宿舍墙面与天花,更换破损瓷砖、镜子、门等设施,对楼板、屋面、墙面、等漏水位置进行补漏等。项目惠及710间宿舍,2606个学生床位,为2025级新生提供了良好的住宿环境,提升了住宿的舒适度。

毕业生宿舍(部分)原貌

毕业生宿舍(部分)现状
施工期间,学校领导多次到工程现场指导建设,基础建设部与党校办、宣传部、学工部、保卫部、财务部、后勤部、教育技术中心,以及多个二级单位通力协作,监理单位全程严格监管,全面落实了安全、文明、绿色的施工要求,最大程度降低施工对师生生活秩序的影响,保障了新学期的开展。
上述项目已通过验收并投入使用,衷心感谢全体师生对学校基建工作的理解与支持!
特此公告。
基础建设部
2025年9月4日
